העברת בעלות על קרקע במתחמי ותמ"ל

רכישת קרקע בישראל משתנה משמעותית בין מתחמי ותמ"ל לאזורים רגילים. מתחמי ותמ"ל מציעים תהליכים מהירים יותר, עם לוחות זמנים קבועים מראש ואישור אוטומטי, לעומת בירוקרטיה ארוכה באזורים רגילים. עם זאת, עלויות הקרקע במתחמי ותמ"ל גבוהות יותר, ויש מגבלות תכנוניות.

עיקרי הדברים:

  • זמן תהליך: 6–12 חודשים במתחמי ותמ"ל, לעומת 24–48 חודשים באזורים רגילים.
  • עלויות: במתחמי ותמ"ל, הקרקע יקרה יותר (₪500–1,000 למ"ר), אך עלויות נלוות נמוכות יותר.
  • ודאות תכנונית: גבוהה במתחמי ותמ"ל (95%), נמוכה יותר באזורים רגילים (65%).
  • מגבלות: מתחמי ותמ"ל דורשים שימוש מוגדר בקרקע, בעוד שבאזורים רגילים יש גמישות רבה יותר.

למי זה מתאים?

  • מתחמי ותמ"ל: למשקיעים שמחפשים תהליך מהיר ופשוט.
  • אזורים רגילים: לפרויקטים אישיים עם עלויות כניסה נמוכות יותר אך סיכון לעיכובים.

בחירה נכונה תלויה בצרכים ובמטרות שלכם.

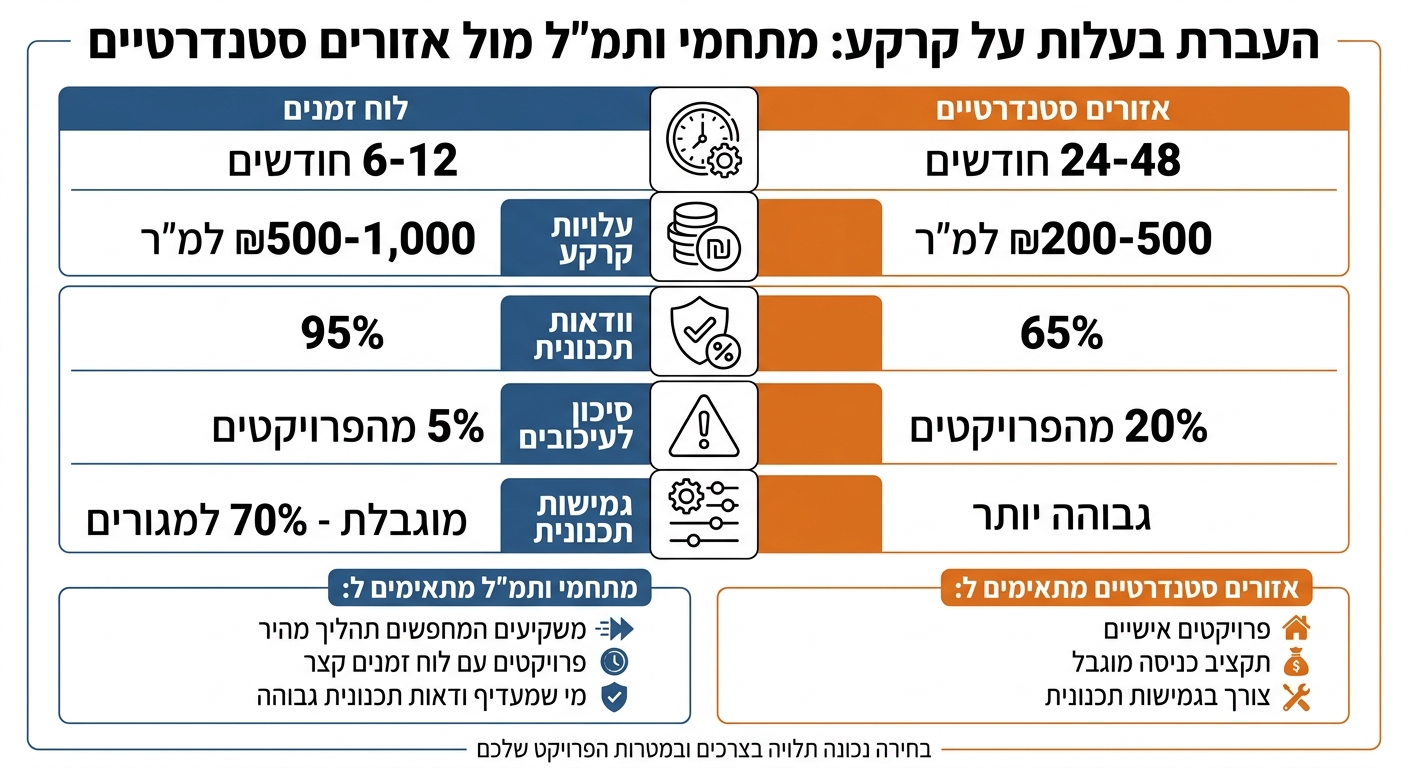

השוואה בין מתחמי ותמ

השוואה בין מתחמי ותמ"ל לאזורים סטנדרטיים – לוחות זמנים, עלויות ווודאות תכנונית

1. העברת בעלות על קרקע במתחמי ותמ"ל

לוחות זמנים ותהליכים

בתחום העברת הבעלות במתחמי ותמ"ל, נעשים מאמצים להאיץ ולייעל את התהליך. קביעת לוחות זמנים ברורים ותהליכים מובנים מסייעת לצמצם את הבירוקרטיה ולהעניק למשקיעים תהליך פשוט יותר. מנגנוני אישור אוטומטיים ולוחות זמנים מוגדרים מראש מקנים יציבות ומאפשרים תכנון עתידי מדויק יותר.

דרישות רגולטוריות

המסגרת התכנונית במתחמי ותמ"ל נועדה להבטיח שכל הצדדים המעורבים בתהליך יקבלו מענה ברור ומדויק. תכנון ואישור ראשוני מסייעים להפחית את הצורך בשינויים תכנוניים בהמשך הדרך, מה שמייעל את התהליך כולו.

מעבר להיבטים התכנוניים, חשוב לקחת בחשבון גם את העלויות והמיסוי הנלווים לתהליך.

עלויות ומיסוי

תהליך העברת הבעלות כולל בתוכו עלויות כמו אגרות ורישומים המחויבים על פי חוק. תכנון יעיל של התהליך עשוי להפחית עלויות עקיפות, בהתאם לאופי הפרויקט ולדרישות הרגולטוריות.

השפעות כלכליות אלו, לצד היבטים רגולטוריים, משפיעות על היכולת לתכנן ולממש את הפוטנציאל הפיתוחי של הקרקע.

וודאות תכנונית

אחד היתרונות הבולטים במתחמי ותמ"ל הוא הוודאות התכנונית. כאשר זכויות הפיתוח מוגדרות בבירור, המשקיעים יכולים להבין טוב יותר את הפוטנציאל העתידי של הקרקע. פלטפורמות מקצועיות כמו "נדל"ן הארץ" מספקות כלים לניתוח זכויות בנייה, עדכונים רגולטוריים וסקירות מעמיקות, המאפשרים לזהות הזדמנויות השקעה ולתכנן תהליכים בצורה מושכלת.

2. העברת בעלות על קרקע באזורים סטנדרטיים

לוחות זמנים ותהליכים

באזורים סטנדרטיים, מחוץ למתחמי ותמ"ל, העברת בעלות על קרקע אורכת בדרך כלל 3-6 חודשים. התהליך כולל הכנת מסמכים, אישור ועדות תכנון מקומיות, עיבוד תשלומים ורישום סופי בטאבו. לפי נתוני רשות מקרקעי ישראל (2024), הזמן הממוצע להשלמת התהליך הוא 4.2 חודשים, אך כ-15% מהעסקאות נמשכות מעבר ל-6 חודשים בשל בעיות תכנוניות. לדוגמה, בפתח תקווה בשנת 2023, העברת דונם נמשכה 5 חודשים, כשחודשיים מתוכם הוקדשו לקבלת תצ"ר בעקבות מחלוקת עם שכן. הסכסוך הסתיים בבית משפט, בעלות נוספת של ₪20,000.

דרישות רגולטוריות

התהליך באזורים סטנדרטיים כרוך בהגשת מספר אישורים ומסמכים, כולל:

  • תצ"ר (תעודת זכאות לרישום) מהרשות המקומית
  • הוכחת תשלום ארנונה והיטל השבחה
  • הסכם רכישה מאושר על ידי עורך דין
  • אימות זהות ואישור היעדר עיקולים באמצעות נסח טאבו

בניגוד למתחמי ותמ"ל, כאן נדרשים אישורים נפרדים מוועדות מקומיות, ללא מסלול מהיר ברמה הארצית. התלות בתוכניות מקומיות, החשופות להתנגדויות וערעורים, עלולה להאריך את התהליך ואף לגרור סכסוכים משפטיים.

עלויות ומיסוי

העלויות הכוללות באזורים סטנדרטיים נעות בין 10-15% מערך הקרקע, וכוללות:

  • מס רכישה: 6-8% לקרקע למגורים מעל ₪2 מיליון, ועד 8% לקרקע שאינה למגורים
  • מס שבח: 25% על רווחים למוכרים
  • אגרות רישום: ₪500-2,000
  • שכר טרחת עורכי דין: 1-2% מערך הקרקע
  • היטל השבחה: עד 50% מעליית הערך

לפי הערכות, העלות הממוצעת לדונם (ללא מחיר הרכישה) עומדת על ₪15,000-50,000. לעומת זאת, במתחמי ותמ"ל, הטבות מס מסוימות מפחיתות את ההוצאות ב-20-30%, מה שמעלה את התשואה באזורים אלה ב-5-10%.

וודאות תכנונית

באזורים סטנדרטיים, רמת הוודאות התכנונית נמוכה יותר. מכיוון שהתהליך תלוי בתוכניות מקומיות, הקונים נדרשים לבצע בדיקות נאותות מקיפות כבר בשלבים הראשונים. זכויות הבנייה עשויות להשתנות, והסיכון להתנגדויות בלתי צפויות גבוה יחסית. מומחים ממליצים לבטח את הבעלות, להשיג אישורים מוקדמים ולבצע תשלומים במקביל כדי לחסוך זמן של 1-2 חודשים.

יתרונות וחסרונות

לאחר ניתוח מעמיק, ריכזנו את היתרונות והחסרונות העיקריים של מתחמי ותמ"ל לעומת אזורים סטנדרטיים. זמן העברת בעלות במתחמי ותמ"ל קצר משמעותית – 6-12 חודשים בלבד, לעומת 24-48 חודשים באזורים רגילים. בנוסף, רמת הוודאות התכנונית במתחמי ותמ"ל גבוהה יותר ועומדת על 90-95%, בעוד שבאזורים סטנדרטיים מדובר על 60-70% בלבד. רק 5% מפרויקטי ותמ"ל נתקלים בעיכובים משמעותיים, לעומת 20% באזורים רגילים.

לדוגמה, במתחם ותמ"ל במודיעין, העברת הבעלות הושלמה תוך 9 חודשים, מה שאפשר התחלת בנייה מהירה והוביל לעלייה של 25% בתשואה. לעומת זאת, פרויקט סמוך בפתח תקווה, באזור סטנדרטי, התעכב 3 שנים בגלל התנגדויות, מה שגרם לירידה של 15% בערך הנכס.

עם זאת, ישנם גם חסרונות שדורשים תשומת לב. מחירי הקרקע במתחמי ותמ"ל גבוהים יותר – ₪500-1,000 למ"ר, לעומת ₪200-500 למ"ר באזורים סטנדרטיים, פער של 20-50%. נוסף לכך, התקנות המחמירות מגבילות את הגמישות התכנונית, עם דרישה לצפיפות מינימלית של 70% למגורים ועיצוב שנקבע מראש. כמו כן, קיים סיכון להתערבות ממשלתית או החזרת זכויות במקרה של אי עמידה באבני דרך.

מומחי נדל"ן הארץ, העוקבים אחר למעלה מ-50 מתחמי ותמ"ל, ממליצים על ותמ"ל לעסקאות קצרות טווח בזכות המהירות והוודאות. לעומת זאת, אזורים סטנדרטיים מתאימים יותר לפרויקטים אישיים בזכות עלויות כניסה נמוכות. עם זאת, הם מדגישים את החשיבות של הכללת פרמיית סיכון של 20% במודלים פיננסיים כדי להתמודד עם שינויים רגולטוריים אפשריים.

טבלה: השוואה בין מתחמי ותמ"ל לאזורים סטנדרטיים

קריטריון מתחמי ותמ"ל אזורים סטנדרטיים
לוח זמנים 6-12 חודשים 24-48 חודשים
עלויות ₪600 למ"ר + 10% אגרות ₪400 למ"ר + 25% עלויות עיכוב
דרישות רגולטוריות 3 שלבים ארציים 6+ שלבים מקומיים
וודאות תכנונית 95% 65%
גמישות תכנון מוגבלת (70% מגורים) גבוהה יותר

במתחמי ותמ"ל, עלויות הקרקע והאגרות (לדוגמה, עלות סקרים של ₪10,000-50,000) גבוהות יותר, אך קצב הפעילות המהיר מפחית עלויות החזקה. לעומת זאת, באזורים סטנדרטיים, למרות שמחירי הבסיס נמוכים יותר, העיכובים עלולים להוביל לעלויות נוספות של 15-30% לאורך זמן.

סיכום

הניתוח של מתחמי ותמ״ל מצביע על כמה יתרונות בולטים: תהליכי עבודה מהירים יותר ורמת ודאות תכנונית גבוהה. שני אלו מאפשרים כניסה מוקדמת לשוק, תוך הפחתת סיכונים רגולטוריים. למעשה, במתחמי ותמ״ל, קצב ההתקדמות המהיר מקנה יתרון משמעותי לעומת אזורים רגילים, שבהם התהליכים נוטים להיות ממושכים ומורכבים יותר.

עם זאת, יש גם חסרונות שחשוב לקחת בחשבון. עלויות גבוהות ומגבלות בתכנון עלולות לצמצם את הגמישות של הפרויקטים. לכן, משקיעים שמבקשים להפיק תועלת מתהליך מהיר ומוגדר צריכים להיערך מראש עם כל המסמכים הנדרשים. בנוסף, יש צורך בתכנון פיננסי מדויק, תיעוד מלא של כל שלבי הפרויקט, ומעקב צמוד אחר שינויים רגולטוריים.

בסופו של דבר, הבחירה בין מתחמי ותמ״ל לבין אזורי פיתוח רגילים תלויה באופי הפרויקט, הדרישות התכנוניות והעלויות הכרוכות. כאן נכנסת לתמונה פלטפורמה מקצועית כמו נדל״ן הארץ, שמציעה ניתוחי תכנון והערכות שוק עדכניות. כלים אלו יכולים לעזור בזיהוי הזדמנויות השקעה מושכלות בשוק הנדל״ן המקומי.

FAQs

איך מוודאים אם קרקע נמצאת במתחם ותמ״ל?

כדי לוודא אם קרקע מסוימת כלולה במתחם ותמ"ל, יש להשתמש במקורות רשמיים המיועדים לכך. לדוגמה, Govmap או מאגרי מידע תכנוניים אחרים יכולים לספק מידע עדכני על הייעוד התכנוני של הקרקע.

בנוסף, חשוב לעיין במסמכים התכנוניים הרשמיים ולוודא שהקרקע מופיעה כחלק מתוכניות מתחמי ותמ"ל שאושרו. רק כך ניתן לקבל תמונה ברורה על הסטטוס התכנוני של הקרקע.

אילו מסמכים נדרשים להעברת בעלות על קרקע?

לא נמצאו פרטים בתוצאות החיפוש על המסמכים הדרושים להעברת בעלות על קרקע. ייתכן שכדאי לבדוק מול רשות מקרקעי ישראל או גורמים משפטיים מוסמכים למידע מדויק ועדכני בנושא זה.

מה הסיכון לאובדן זכויות במתחמי ותמ״ל וכיצד ניתן לצמצם אותו?

אובדן זכויות במתחמי ותמ״ל עלול להתרחש בעיקר עקב תכנון ובנייה שגויים או אי-שמירה על הזכויות שהוקצו במסגרת התכנון. לדוגמה, פעולות כמו חיזוק מבנים קיימים או שינוי ייעוד הקרקע עלולות להוביל לסתירה עם הגנות משפטיות שכבר קיימות.

כדי להקטין את הסיכון, חשוב מאוד:

  • לפקח על הליכי התכנון: מעקב צמוד אחרי כל שלב בתהליך התכנון יכול למנוע טעויות קריטיות.
  • להיוועץ במומחים: פנייה לעורכי דין המתמחים בנדל"ן וליועצים משפטיים יכולה לעזור להבין את ההשלכות המשפטיות של כל שינוי.
  • לעקוב אחר עדכונים רגולטוריים: שינויים בתקנות או בתוכניות עשויים להשפיע על הזכויות, במיוחד במתחמים מורכבים כמו ותמ״ל.

הקפדה על צעדים אלו יכולה לסייע לשמור על הזכויות ולמנוע בעיות עתידיות.
