מדריך מקיף לעלויות בנייה למגורים בישראל

אם אני בודק רק את הצעת הקבלן, אני רואה רק חלק מהעלות. ב-2026, בנייה למגורים בישראל עולה לרוב ₪7,000–₪10,000 למ"ר ברמת גמר סטנדרטית, ו-₪14,000–₪22,000 למ"ר ברמת גמר גבוהה. אבל זה לא כולל קרקע, מסים, אגרות, תכנון, מימון, פיקוח ועבודות חוץ.

מה אני צריך לקחת מהכתבה הזאת? פשוט:

  • עלות הבנייה למ"ר אינה התקציב המלא
  • הקרקע היא לא פעם הרכיב הכי יקר
  • עלויות רכות מוסיפות בערך 20%–30% מעל עלויות הביצוע
  • אגרות, היטלים ומסים יכולים לשנות את כל המספר
  • עתודה של 10%–15% נדרשת כמעט בכל פרויקט
  • מדד תשומות הבנייה עלול לייקר חוזים לאורך הדרך
  • בדיקת סטטוס תכנוני לפני רכישה יכולה לחסוך טעויות יקרות

בקיצור, אם אני רוצה להבין כמה בית יעלה לי בפועל, אני חייב לחשב לא רק שלד וגמר, אלא גם את כל מה שמסביב: קרקע, רגולציה, אנשי מקצוע, מימון וסיכון. זה ההבדל בין מספר שנראה טוב על הנייר לבין תקציב שאפשר לעבוד איתו.

הגורמים המרכזיים שמשפיעים על עלות הבנייה: קרקע, מיקום, מפרט ורגולציה

כדי להבין למה אותו מספר מ"ר מוביל לתקציבים שונים, צריך לפרק את מרכיבי העלות אחד אחד.

ערך הקרקע, זכויות בנייה וצפיפות

בישראל, רכיב הקרקע מהווה כ-70% מסך שווי הנכס.

זכויות הבנייה קובעות כמה מ"ר מותר לבנות. כשיש תוספת זכויות מתב"ע או מהקלה, נדרש היטל השבחה של 50% מעליית השווי.

במתחמי ותמ"ל, צפיפות גבוהה יכולה להוזיל את עלות הקרקע ליחידת דיור. מצד שני, היא גם מוסיפה עלויות של תיאום תשתיות, ולעיתים זה חלק שמכביד לא מעט על התקציב. לניתוח תכנוני במתחמי ותמ"ל אפשר להיעזר בנדל״ן הארץ.

כלומר, המיקום לא משפיע רק על מחיר הקרקע. הוא משפיע גם על רמת המורכבות של כל הפרויקט.

אזור, סוג בנייה ומורכבות הנדסית

במרכז הארץ הקרקע יקרה יותר, אבל לרוב יש תשתית מפותחת יותר. בפריפריה הקרקע זולה יותר, אך לפעמים צריך להשלים עבודות תשתית נוספות, וזה משנה את התמונה.

גם סוג הבנייה משנה את מבנה העלות. בבית פרטי, חלק גדול מהתקציב מושפע מגודל השלד ומעבודות הפיתוח. בבניין רב-קומות, הסיפור אחר: המורכבות ההנדסית משחקת תפקיד גדול יותר. עומק היסודות, כמות החפירה, חניון תת-קרקעי ומעליות – כל אחד מאלה מוסיף עלות משמעותית.

אם המגרש סלעי או משופע, העלויות עולות עוד לפני שרואים קירות. חפירה, חציבה וקירות תומכים מייקרים את הביצוע בצורה ברורה.

גמר, מערכות, מסים ואגרות

רמת הגמר יכולה לשנות את כל התקציב. הפער בין פרויקט סטנדרטי לפרויקט יוקרתי עשוי להכפיל את עלות הבנייה למ"ר. ריצוף יוקרתי, מטבח מעוצב, מערכות חכמות ואיטום מתקדם נראים לפעמים כמו פרטים קטנים, אבל יחד הם מצטברים מהר.

מעבר לגמר עצמו, יש גם עלויות חובה שכדאי להכניס לחישוב כבר מההתחלה:

רכיב עלות שיעור / סכום משוער
אגרת היתר בנייה כ-₪35 למ"ר
היטל פיתוח משתנה לפי רשות מקומית; ניתן לקזז חלק אם קיים מבנה ישן במגרש
היטל השבחה 50% מעליית שווי הקרקע
מס רכישה לפי מדרגות מס

הוצאות הדפסה ואדמיניסטרציה מסתכמות לפחות ב-₪3,000. נוסף על כך, צריך לתקצב בדיקות תקן שנדרשות לטופס 4, כולל בטון, ממ"ד ותברואה.

פירוט עלויות מפורט לפרויקטי מגורים בישראל

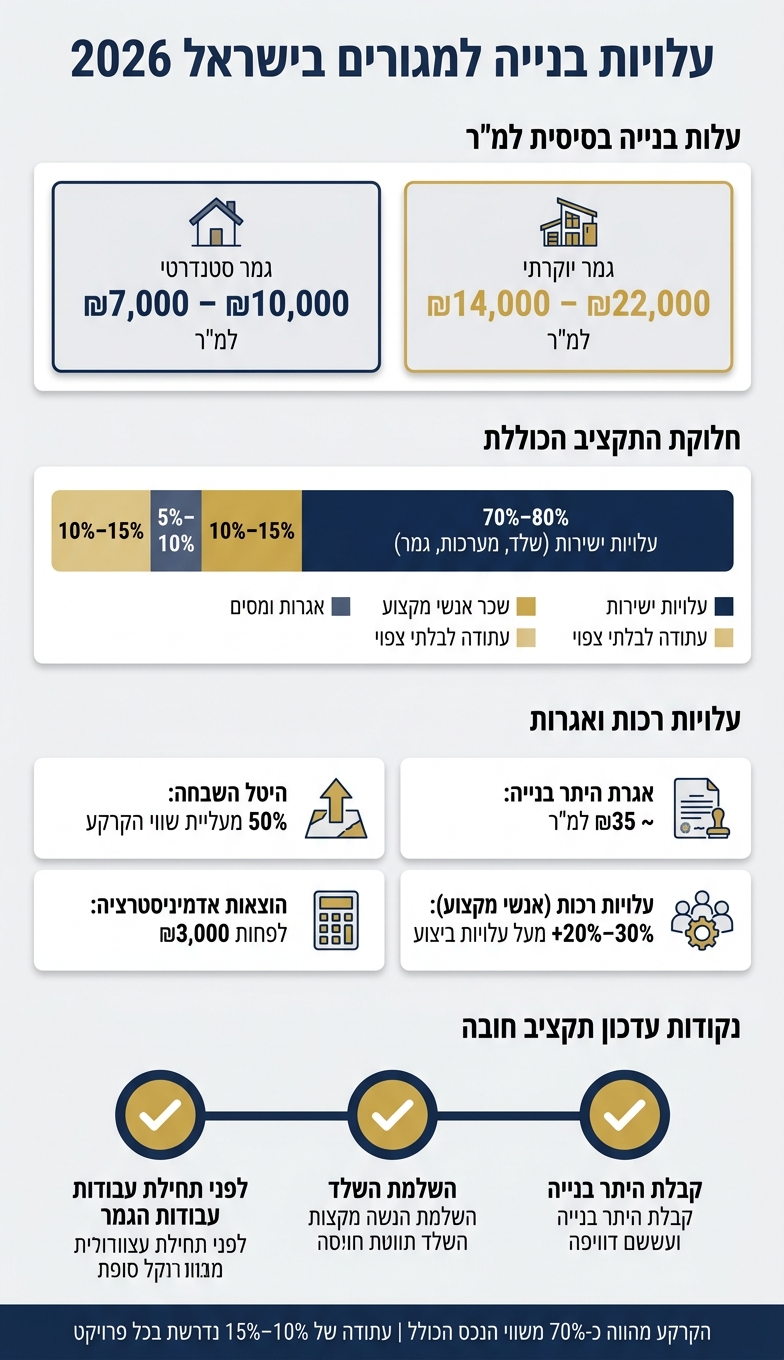

עלויות בנייה למגורים בישראל 2026: פירוט תקציב מלא

עלויות בנייה למגורים בישראל 2026: פירוט תקציב מלא

אחרי שמבינים מה דוחף את המחיר כלפי מעלה, אפשר לפרק את התקציב לרכיבים ברורים יותר.

שלד ומערכות: היסודות, המבנה, הקליפה ומערכות הבניין

עלות השלד נקבעת לפי שטח הביצוע הקונסטרוקטיבי. היא כוללת את היסודות, השלד עצמו, הממ״ד וקירות החוץ. בדיקת קרקע עם לפחות שני קידוחים היא חובה לפני תכנון היסודות – צעד כזה עשוי למנוע חריגות תקציב כבדות בשלב החפירה.

גם מערכות MEP חייבות להיסגר מוקדם, כבר בשלב התכנון. למה? כי שינוי מאוחר במערכות עולה הרבה יותר כסף, ולעיתים גם גורר עיכובים בשטח.

גמר פנים, פיתוח חוץ ושטחים משותפים

אחרי השלד והמערכות, מגיע האזור שבו התקציב יכול להישאר בשליטה – או לברוח. רמת הגמר היא אחד הגורמים שמשפיעים הכי הרבה על העלות הכוללת, והפער בין גמר סטנדרטי לגמר יוקרתי עשוי להיות גדול מאוד:

קטגוריה גמר סטנדרטי גמר יוקרתי
ריצוף קרמיקה / פורצלן שיש מיובא או עץ טבעי
מטבח ארונות קבלן סטנדרטיים נגרות מותאמת אישית + אבן פרמיום
חלונות ואלומיניום פרופילים סטנדרטיים פרופילים מבודדים או מינימליסטיים
תוספת גמר משוערת ₪5,000–₪6,000 למ"ר גבוה משמעותית בהתאם למפרט

ויש עוד נקודה שלא מעט בונים מפספסים: עבודות החוץ. גדרות, חניות, שבילים, קירות תומכים, גינון והשקיה נראים לפעמים כמו "תוספות קטנות", אבל יחד הם מצטברים לסכום לא קטן.

שכר אנשי מקצוע, מימון ועתודה

מעבר לעלויות הביצוע עצמן, יש גם עלויות רכות. כאן נכנסים שכר אדריכל, מהנדס קונסטרוקציה, יועץ קרקע, מהנדס אינסטלציה, מפקח בנייה ועורך דין. בדרך כלל הן מוסיפות עוד 20%–30% מעל עלויות הבנייה הישירות. זה סעיף שנשמט מהתקציב הראשוני לעיתים קרובות מדי.

גם המימון דורש תשומת לב. כספי הבנק משתחררים בשלבים, לפי קצב התקדמות הבנייה. בפועל, זה אומר ש-צריך נזילות עצמאית בין שלב לשלב.

כך נראית חלוקה מקובלת של התקציב:

קטגוריה חלק משוער מהתקציב
עלויות ישירות (שלד, מערכות וגמר) 70%–80%
שכר אנשי מקצוע 10%–15%
אגרות ומסים 5%–10%
עתודה לבלתי צפוי 10%–15%

עתודה של 10%–15% היא לא "כרית nice to have", אלא סעיף שצריך להיות שם מראש – בעיקר כשמדובר בקרקע לא ודאית או בשוק תנודתי.

מכאן נכנסים למדד תשומות הבנייה ולדרך שבה בונים תקציב שמחזיק לאורך זמן.

מגמות שוק ושיטות תקצוב ל-2026

אחרי שסוגרים תקציב ראשוני, האתגר האמיתי מתחיל: איך שומרים עליו מפני הצמדה, אינפלציה ושינויים בתכנון.

מדד תשומות הבנייה, אינפלציה וחשיפה להצמדה

מדד תשומות הבנייה משקף את עלויות חומרי הגלם והעבודה בענף. כשהמדד עולה, חוזים צמודים מתייקרים גם אם תכולת העבודה לא השתנתה בכלל. בפועל, התקציב נשחק ונשאר מאחור.

הבעיה בולטת במיוחד בחוזה מול הקבלן. ההצמדה מתייקרת בלי קשר לקצב שחרור המשכנתא. הבנק משחרר כספים לפי אבני דרך בבנייה, אבל יתרת החוב לקבלן יכולה לגדול לבד, גם בין שחרור אחד לשני.

וזה בדיוק מה שמוביל לשאלה הבאה: מה בפועל דוחף את התקציב כלפי מעלה לאורך הפרויקט?

איך בונים תקציב פרויקט ריאלי בישראל

כדי לבנות תקציב שאפשר לעבוד איתו, צריך לחשוב בשכבות, לא כמספר אחד "עגול" על דף:

  • עלות בנייה ישירה
  • קרקע ומסים – מס רכישה, היטל השבחה, היטלי פיתוח ואגרת היתר (כ-₪35 למ"ר)
  • אנשי מקצוע ומימון
  • עתודה להצמדה ולבלתי צפוי

זה לא מספיק לקבוע תקציב פעם אחת ולקוות לטוב. צריך לעדכן אותו לפחות בשלוש נקודות מפתח: בקבלת היתר הבנייה, בהשלמת השלד, ולפני תחילת עבודות הגמר. בלי העדכונים האלה, קל מאוד להיכנס לחריגות גם אם התכנון נראה מסודר בהתחלה.

שימוש בנתוני תכנון לשיפור תחזית העלויות

מעבר למדד, גם מצב התכנון משפיע ישירות על השאלה לאן התקציב ילך.

סטטוס תכנוני, צפיפות וחובות תשתית יכולים לייצר חריגות עלות עוד לפני שהביצוע מתחיל. היטל השבחה נדרש לתשלום לפני קבלת היתר, וחובות תשתית עירוניות – כמו ביוב, ניקוז וכבישים – משתנות ממועצה למועצה.

כאן נכנסים לתמונה נתוני התכנון שנדל"ן הארץ מרכזת. סטטוס תכנוני, הנחות צפיפות וחובות תשתית צפויות עוזרים לדייק את תחזית העלות כבר לפני ההיתר.

כשנתוני התכנון מדויקים, יש פחות הפתעות בשלב מוקדם.

סיכום: המספרים שחייבים לדעת לפני שמתחילים לבנות

אחרי כל החישובים, אלה המספרים שקובעים מה יקרה לתקציב בפועל. עלות למ"ר היא רק נקודת פתיחה, לא המספר האחרון. בנייה סטנדרטית למגורים בישראל נאמדת ב-₪7,000–₪10,000 למ"ר, לא כולל קרקע, היטלים ועלויות רכות. ומשם העסק רק גדל: מסים, היטלים, שכר אנשי מקצוע ומימון מצטברים מעל עלות הבנייה עצמה, ודוחפים את הסכום הכולל הרבה מעבר למחיר שהקבלן מציג בתחילת הדרך.

יש כמה סעיפים שפשוט אי אפשר להשאיר ל"אחר כך". צריך לסגור מראש את נושא הקרקע, היטל ההשבחה, היטלי הפיתוח, אגרת ההיתר ושכר אנשי המקצוע. אלה לא פרטים קטנים בשוליים. אלה סעיפים שיכולים לשנות את כל התמונה.

עוד נקודה שקל לפספס: שני שלבים קריטיים בסוף הדרך הם טופס 4 ו-טופס 5. טופס 4 הוא אישור אכלוס, וטופס 5 הוא תעודת הגמר הסופית. שניהם דורשים זמן, בדיקות ותיאום מראש. מי שמגיע אליהם לא מוכן, עלול להיתקע דווקא בשלב שבו כבר נדמה שהכול מאחוריו.

מי שמתכנן פרויקט בנייה ב-2026 – יזם, בונה עצמי או משקיע – צריך לבדוק את סטטוס התכנון של הקרקע לפני הרכישה, לא אחריה. זה אולי נשמע מובן מאליו, אבל בפועל הרבה טעויות מתחילות בדיוק שם. נתונים עדכניים, כמו אלה שמרכזת נדל"ן הארץ, יכולים לעזור לזהות מראש היטל השבחה והיטלי פיתוח. בדיקת תכנון לפני החתימה חוסכת חלק גדול מהחריגות עוד לפני שהן נולדות.

תקציב שלא מתעדכן נשחק מהר. מי שבונה את התקציב לפי שלבי הפרויקט – תכנון, היתר, מימון והצמדה – נכנס לתהליך עם עיניים פקוחות ועם פחות הפתעות בדרך.

FAQs

איך מחשבים תקציב בנייה מלא?

כדי לחשב תקציב בנייה מלא, מתחילים מאומדן עלות הקרקע. בישראל, הקרקע מהווה בערך 70% מעלות הנכס, ולכן זה הסעיף הראשון שצריך לשים עליו עין. לזה מוסיפים עלויות פיתוח ומסים נלווים, כדי לקבל תמונה קרובה יותר לעלות בפועל.

אחר כך עוברים לעלות הבנייה עצמה. בסטנדרט ממוצע, העלות נעה בין 5,000 ל-6,000 ₪ למ"ר, לפי רמת הגימור. בית עם מפרט בסיסי יישב בדרך כלל בחלק הנמוך של הטווח, בעוד שגימור ברמה גבוהה ידחוף את המחיר כלפי מעלה.

כדאי לבסס את כל התכנון על ההון העצמי, תכנון המשכנתה והתקציב הזמין לקרקע ולבנייה. בפועל, זה אומר לבדוק לא רק כמה אפשר לשלם היום, אלא גם איך הכסף יתחלק לאורך הדרך.

את התקציב המפורט מומלץ לבנות עם אדריכל, ולחלק אותו לסעיפים ברורים כמו שלד, גמר ופיתוח השטח. החלוקה הזאת עושה סדר, ועוזרת להבין מהר איפה הכסף הולך.

מה הכי גורם לחריגות תקציב?

הגורמים המרכזיים לחריגות תקציב בבנייה למגורים בישראל הם עלות הקרקע, לצד הוצאות נלוות כמו מיסים, היטל השבחה והיטלי פיתוח. כבר בשלב הזה התקציב יכול לסטות, עוד לפני שמתחילים לבנות בפועל.

גם תוך כדי הבנייה עצמה לא חסרות נקודות שבהן העלויות מטפסות: תכנון לא מדויק, טעויות בביצוע, שינויים תוך כדי עבודה, עיכובים, ותנאי שטח שלא הופיעו כמו שחשבו על הנייר. זה קורה לא מעט – תוכנית נראית מסודרת, ואז בשטח צצים פערים.

כדי לצמצם את הסיכון, צריך להגיע מוכנים. תכנון מוקדם, הערכת עלויות מדויקת, תקציב מפורט ופיקוח קפדני יכולים לעזור לשמור על שליטה טובה יותר בהוצאות.

מתי חייבים לבדוק סטטוס תכנוני?

יש לבדוק את הסטטוס התכנוני לפני תחילת תהליך הבנייה, כדי לוודא שהקרקע מאושרת לתכנון ולבנייה לפי התוכניות והתקנות החלות.
