תוכניות ותמ״ל: תיאום עם פיתוח לאומי ואזורי

אם אני בודק תוכנית ותמ״ל, אני לא שואל רק אם היא אושרה. אני שואל אם אפשר לבצע אותה. זה כל הסיפור.

בפועל, תוכנית ותמ״ל נבחנת לפי 3 דברים פשוטים: מיקום בתוך התכנון הארצי והאזורי, מצב התשתיות, ו-שיתוף פעולה של הרשות המקומית. זה חשוב כי המדינה מכוונת ל־4.8 מיליון יחידות דיור מאושרות עד 2050, אבל במדגם של 92 תוכניות, כ־33% לא עמדו ביעד החוקי להתחלת פיתוח בתוך 4 שנים.

אם אני רוצה לקרוא נכון מתחם כזה, זה מה שאני בודק מיד:

  • סטטוס תכנוני: הוכרז, אושר, או עדיין בקידום
  • תשתיות בפועל: מים, ביוב, חשמל, תחבורה ומוסדות ציבור
  • מוכנות לביצוע: לא רק נייר, אלא עבודות פיתוח והיתרים
  • חיבור לתכנון ארצי ואזורי: מסדרונות צמיחה, תעסוקה ותחבורה
  • עמדת הרשות המקומית: שותפה, ניטרלית, או מעכבת
  • סימני ביצוע: הסכם גג, לוחות זמנים, תקצוב, חיבורי שירות

בקצרה: אישור סטטוטורי הוא רק תחילת הדרך. בלי תיאום, תקציב ותשתיות, גם תוכנית מאושרת יכולה להישאר תקועה שנים. לכן, כשאני מסכם את הנושא, אני מתמקד פחות בכותרת של האישור ויותר ביכולת של התוכנית לזוז בשטח.

מהי ותמ״ל ואיפה היא יושבת במערכת התכנון הישראלית

ותמ״ל – הוועדה למתחמים מועדפים לדיור – היא מסלול תכנוני לאומי שנועד לקצר הליכי תכנון לדיור. בפשטות, מדובר בערוץ מהיר שפועל לצד המסלול הרגיל לקידום תוכניות.

אבל חשוב לדייק: ותמ״ל היא כלי תכנוני בתוך המערכת הממלכתית, לא מטרה בפני עצמה. התפקיד שלה הוא לרכז הליכי אישור ולקדם אותם בקצב מהיר יותר, בלי למחוק את שכבות התכנון שכבר קיימות.

הסמכות שלה נשענת על הוראת שעה. נכון ליולי 2026, הוראת השעה צפויה לפוג באוגוסט 2026, ולכן הממשלה האיצה הכרזות חדשות לפני סוף התקופה. מכאן מגיע השלב הבא, והוא מרכזי מאוד: איך בכלל תוכנית נכנסת למסלול ותמ״ל.

סמכות הוועדה, מסלול האישור וההכרזה על מתחם מועדף

כדי שתוכנית תיכנס למסלול ותמ״ל, הממשלה צריכה להכריז עליה רשמית כמתחם מועדף לדיור. בלי ההכרזה הזו, התוכנית לא נכנסת למסלול.

אחרי ההכרזה, ותמ״ל מרכזת שלבי תכנון שבמסלול הרגיל היו נפרסים על פני שנים, ומכניסה אותם להליך אחד מהיר יותר. המסלול הזה מיועד בעיקר לקרקע מדינה ולקרקע פרטית עם בעלות מפוצלת.

בסוף יוני 2026, הממשלה אישרה העברה של כ־47,000 יחידות דיור למסלול ותמ״ל – מהן כ־22,000 בהתחדשות עירונית וכ־25,000 בבנייה חדשה. זה לא מספר קטן. הוא מראה עד כמה המדינה משתמשת במסלול הזה כדי לדחוף תוכניות קדימה בפרק זמן קצר.

דוגמה בולטת היא מתחם "גדרה מערב", שהוגדל מ־3,000 ל־8,000 יחידות על שטח של 3,000 דונם.

ועדיין, ותמ״ל לא מחליפה את המערכת כולה. היא פשוט מרכזת הליכי אישור בתוך המסגרת הממלכתית. במילים אחרות, היא לא פועלת בחלל ריק. היא נשענת על התאמה למסגרות תכנון גבוהות יותר, וזה חלק מהעניין.

הקשר בין ותמ״ל לתוכניות מחוזיות ולתכנון המוניציפלי

בשטח, התיאום עם הרשות המקומית מתחיל כבר בשלב התכנון. זה לא משהו שנכנס רק בסוף הדרך. להפך, התיאום עם הרשות המקומית הוא חלק בלתי נפרד מההליך.

וגם אחרי שתוכנית מאושרת בותמ״ל, הסיפור לא נגמר. אישור ותמ״ל מסמן מעבר לשלב המימוש, לא את סוף התהליך. אחריו עדיין נדרשים תכנון מפורט, טיפול בהתנגדויות, והסדרה של תשתיות ושירותים ציבוריים.

כאן מתחיל המבחן האמיתי: לא רק להעביר תוכנית באישור, אלא לוודא שהיא מתאימה ליעדי פיתוח לאומיים ואזוריים, ושאפשר לקדם אותה בפועל.

כיצד תוכניות ותמ״ל מתואמות עם עדיפויות לאומיות ואזוריות

עדיפויות לאומיות: היצע דיור, שימוש בקרקע ומסדרוני צמיחה

אחרי שמבינים את המעמד המוסדי של ותמ״ל, השאלה הבאה היא פשוטה: לפי אילו יעדים לאומיים ואזוריים בודקים אותה בפועל.

ותמ״ל פועלת כמנגנון האצה ליעדי הדיור של המדינה. במרכז עומד היעד של 4.8 מיליון יחידות דיור עד 2050 – תוספת של כ־1.83 מיליון יחידות מעבר למלאי הקיים. זה לא רק עניין של כמות. המיקום של התוכניות נקבע לפי מסדרונות צמיחה, קרבה לתחבורה, וחיזוק מרכזי מטרופולין בצפון ובדרום.

דוגמה ברורה לכך הופיעה ביוני 2026, אז קודמו תוכניות ל־7,000 יחידות דיור בקרמיאל ("צוף כמון") כחלק מהמהלך לחיזוק המטרופולין הצפוני.

ברמה האזורית, נקודת המבט משתנה. כאן כבר לא מסתכלים רק על מספר הדירות, אלא על החיבור של התוכנית לתחבורה, לתעסוקה ולמרקם העירוני שסביבה.

עדיפויות אזוריות: תחבורה, תעסוקה ורצף עירוני

ברמה האזורית, השאלה היא לא רק כמה יבנו, אלא איך זה יתחבר לסביבה. תוכנית שנמצאת ליד רכבת, מטרו או רכבת קלה יכולה להשתלב טוב יותר במרחב האזורי ולחזק את הרצף העירוני הקיים.

אפשר לראות את זה בתוכנית המטרופולין בין ראשון לציון לנס ציונה. שם הוקצה שטח לתשתית של קו המטרו M1, לצד הרחבה של אזור תעסוקה ושמירה על ריאה ירוקה אזורית. זה מראה תיאום ישיר בין תכנון אזורי לבין יעדי קישוריות ברמה הארצית.

השוואת שכבות תכנון ותפקידי תיאום

כדי לקרוא נכון תוכנית ותמ״ל, לא מספיק להשוות בין מספרי יחידות דיור. צריך להבין גם באיזו שכבת תכנון היא יושבת, מי מאשר אותה, ומה כל שכבה מנסה לקדם.

שכבת תכנון תפקיד ותחום מוקד האישור השפעה על מימוש
לאומי (תמ״א 35 / תמ״א 55) אסטרטגיה ארצית: יעדי גידול, תשתיות ומסדרוני פיתוח יעדי טווח ארוך קובע את המסגרת והתקרה לכל שכבה אחרת
ותמ״ל אישור מהיר של מתחמי דיור מועדפים היצע ומהירות (עדיפות לאומית) מקצר הליכים; לעיתים יוצר לחץ תשתיתי
מחוזי רצף אזורי, תחבורה, שמירת שטחים פתוחים איזון אזורי מעצב את ה"היכן" בתוך המחוז
מוניציפלי רחובות, שירותים ציבוריים ומוסדות צרכים מקומיים השפעה ישירה על איכות החיים

הטבלה הזו עוזרת להבין מהר מה כל שכבה עושה, ואיך היא משפיעה על קצב המימוש בפועל.

כלי תיאום, אילוצי תשתית וסיכוני מימוש

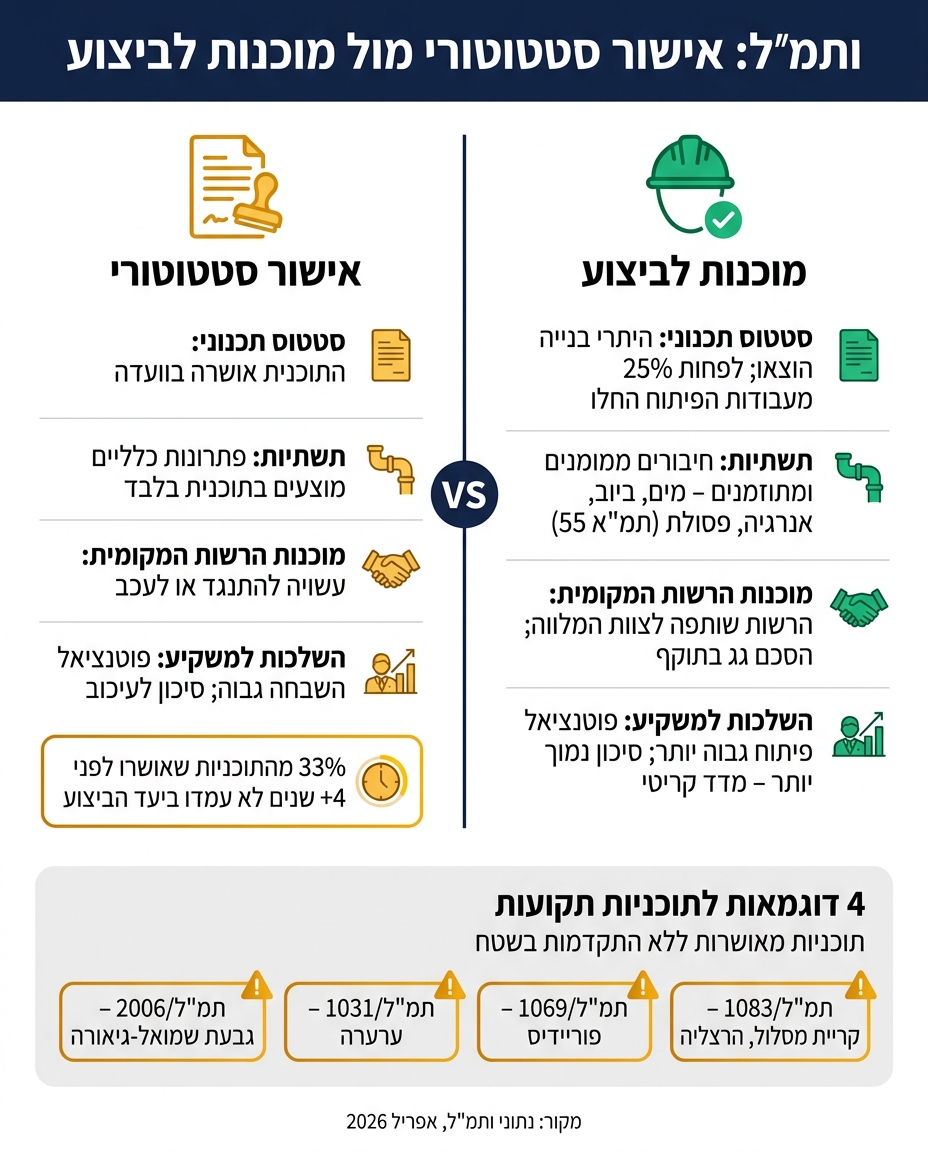

אישור סטטוטורי מול מוכנות לביצוע בתוכניות ותמ״ל

אישור סטטוטורי מול מוכנות לביצוע בתוכניות ותמ״ל

תיאום בין-משרדי, צוותים מלווים ומעורבות הרשות המקומית

אישור ותמ״ל עדיין לא אומר שהפרויקט מוכן לצאת לדרך. יש הבדל גדול בין תוכנית שעברה ועדה לבין תוכנית שאפשר להתחיל לבצע בשטח. כדי שזה יקרה, צריך חיבור בין משרדי ממשלה, חברות תשתית והרשות המקומית, יחד עם תקציב ולוח זמנים ברור. בלי זה, גם תוכנית מאושרת עלולה להיתקע.

ותמ״ל מפעילה צוותי מימוש ומעקב שעורכים סיורים חצי־שנתיים כדי לזהות חסמים מוקדם. זה עוזר, אבל זה לא מבטל את המשקל של הרשות המקומית. אם הרשות מתנגדת, או אם אין תקציב למוסדות ציבור, קצב המימוש עלול להאט. במצבים כאלה, הסכם גג בין המדינה לרשות המקומית הוא סימן חשוב לכך שהרשות כבר בפנים ולא עומדת מהצד.

תזמון תשתיות: תחבורה, מים, ביוב, חשמל ומוסדות ציבור

אחד ממקורות העיכוב המרכזיים הוא הפער בין אישור תוכנית לבין תשתית זמינה בפועל. במילים פשוטות: אפשר לאשר תוכנית, אבל אם אין חיבורי מים, ביוב או חשמל, אי אפשר להתקדם כמו שצריך. גם צוותי מימוש לא פותרים לבד פער כזה, ולכן צריך תיאום ארצי בין מערכות השירות.

תמ״א 55 נועדה לסדר את שכבת התשתיות שמאפשרת לתוכנית ותמ״ל לעבור מנייר לשטח. המסגרת הזו, שאושרה בינואר 2026, מרכזת ומתאמת מערכות לאומיות של מים, ביוב, אנרגיה ופסולת, ונותנת לספקי התשתית מסלול רגולטורי ברור יותר. ועדיין, גם אחרי אישור ותמ״ל, חיבורי מים, ביוב וחשמל עלולים להתעכב במשך שנים. גם מוסדות ציבור לא תמיד מתקדמים יחד עם התוכנית, כי לעיתים הם מתוכננים בנפרד. לכן, מוכנות קרקע היא הרבה יותר מאישור סטטוטורי.

השוואה: אישור סטטוטורי מול מוכנות לביצוע

למשקיע, ההבחנה החשובה היא בין אישור משפטי לבין מוכנות אמתית לביצוע.

מאפיין אישור סטטוטורי מוכנות לביצוע
סטטוס תכנוני התוכנית אושרה בוועדה היתרי בנייה הוצאו; לפחות 25% מעבודות הפיתוח החלו
תשתיות פתרונות כלליים מוצעים בתוכנית חיבורים ממומנים ומתוזמנים דרך תמ״א 55
מוכנות הרשות המקומית עשויה להתנגד או לעכב הרשות שותפה לצוות המלווה; הסכם גג בתוקף
השלכות למשקיע פוטנציאל השבחה גבוה; סיכון לעיכוב פוטנציאל פיתוח גבוה יותר; סיכון נמוך יותר – מדד קריטי לקריאת סיכון

הפער הזה מסביר למה אישור, לבדו, לא מספיק כשבוחנים קרקע. נכון לאפריל 2026, כ־33% מתוכניות הותמ״ל שאושרו לפני ארבע שנים ויותר לא עמדו בדרישת החוק להתחיל לפחות 25% מעבודות הפיתוח בתוך ארבע שנים ממועד האישור.

יש גם דוגמאות ברורות לכך. ארבע תוכניות – תמ״ל/1083 (קריית מסלול, הרצליה), תמ״ל/1069 (פוריידיס), תמ״ל/1031 (ערערה) ותמ״ל/2006 (גבעת שמואל-גיאורה) – נשארו בלי התקדמות בשטח, למרות אישור סטטוטורי שניתן זמן רב קודם לכן.

מה זה אומר למשקיעים וסיכום מסכם

רשימת בדיקה מעשית לקריאת הזדמנויות קרקע בתחום תוכניות ותמ״ל

אחרי שבודקים את ההיררכיה התכנונית, צריך לעבור לשאלה הבאה: האם המתחם מוכן לביצוע בפועל. לא מספיק לדעת שהתוכנית אושרה על הנייר. מה שקובע הוא אם יש דרך אמיתית להתקדם.

לכן, השאלה למשקיע היא לא רק מה אושר – אלא מה בשל לביצוע.

כדאי לבדוק:

  • סטטוס סטטוטורי: האם המתחם הוכרז, אושר, או עדיין נמצא בקידום?
  • עמידה ביעד 4 השנים: בפרויקט חדש, האם 25% מעבודות הפיתוח הושלמו בתוך 4 שנים? בהתחדשות, האם התקבלו 100% הסכמות והיתר בנייה?
  • תשתיות: האם יש חיבורים ממומנים ומתוזמנים למים, ביוב, אנרגיה ופסולת?
  • הרשות המקומית: האם הרשות שותפה פעילה, או שהיא עלולה לעכב את המימוש?
  • עדיפות אזורית: האם הקרקע נמצאת באזור עדיפות לאומית או במסלול פיתוח אזורי מובהק?

בשורה התחתונה, בדיקת קרקע צריכה להתמקד בשלושה דברים: סטטוס, תשתיות ומעורבות רשות. אתר נדל״ן הארץ עוקב אחר מתחמי ותמ״ל פעילים ועתידיים ומספק ניתוח תכנוני עדכני לזיהוי הזדמנויות מוקדם.

נקודות מפתח לסיכום

אישור תכנוני לא מבטיח מימוש. בלי תשתיות מתואמות, תוכנית יכולה להיתקע במשך שנים. לכן, ניתוח תכנוני טוב צריך לבדוק את כל שכבות ההיררכיה וגם את מידת המוכנות למימוש, ולא להסתפק רק בסטטוס הסטטוטורי.

בלי תיאום תכנוני, תשתיתי ומוניציפלי, גם תוכנית מאושרת נשארת פוטנציאל בלבד.

FAQs

איך מזהים אם תוכנית ותמ״ל באמת ישימה?

כדי לזהות היתכנות של תוכנית ותמ״ל, לא מספיק לראות שהיא קיבלה אישור בוועדה. האישור הוא רק שלב אחד בדרך. מה שחשוב לא פחות הוא לבדוק אם יש התאמה בין המגורים לבין התשתיות שאמורות לתמוך בהם בפועל: מים, ביוב, אנרגיה ודרכי גישה.

במילים פשוטות, אם מתכננים שכונת מגורים אבל הכבישים, החיבורים למים או מערכות הביוב עוד לא סגורים, הבנייה עלולה להיתקע. לכן כדאי לבחון גם עד כמה התוכנית מתאימה למדיניות התכנון הארצית והאזורית, ולא רק למה שמופיע על הנייר.

עוד נקודה שכדאי לשים לב אליה היא רמת ההידברות עם הקהילה ועם הרשויות. כשיש שיח מוקדם, הרבה בעיות עולות לפני שהן הופכות לעיכוב של חודשים או שנים. לצד זה, צריך להביא בחשבון גם עיכובים בירוקרטיים ואתגרים פיזיים בשטח, כמו מגבלות גובה, רעש או זיהום.

ככל שיש תיאום מוקדם יותר בין כל הגורמים, כך עולים סיכויי המימוש של התוכנית.

למה תוכנית מאושרת עדיין יכולה להתעכב שנים?

גם אחרי אישור בוותמ״ל, תוכנית לא תמיד יוצאת לדרך מהר. בפועל, היא יכולה להיתקע שנים בגלל הליכים סטטוטוריים נוספים, טיפול בהתנגדויות, והשלמת פתרונות תשתית מורכבים עוד לפני שאפשר להתחיל לבנות.

וזה לא נגמר שם. לא פעם יש גם עיכובים בירוקרטיים, מגבלות תכנוניות ליד תשתיות רגישות, וקשיים כלכליים שדורשים מנגנוני מימון ייחודיים.

מה חשיבות הרשות המקומית במימוש התוכנית?

לרשות המקומית יש תפקיד מרכזי בהצלחת תוכניות הוותמ״ל, כי שיתוף פעולה איתה עוזר להתאים את התכנון המואץ לצרכים של הקהילה בשטח.

בוועדה יושבים גם נציגי שלטון מקומי, ובהם נציג מהרשות שבתחום הפרויקט. גם ראש הרשות לוקח חלק בוועדת המשנה להתנגדויות. זה לא פרט טכני קטן – זו דרך לחבר בין קצב תכנוני מהיר לבין מה שקורה בפועל בעיר או ביישוב.

מעבר לזה, צוות הוותמ״ל מתאם מראש עם הרשות נושאים כמו תשתיות, ניקוז ושילוב עירוני. התיאום הזה עוזר למנוע מצב שבו תוכנית מתקדמת על הנייר, אבל נתקעת אחר כך בביצוע.

גם הסכמי גג נכנסים כאן לתמונה. הם מסייעים במימון תשתיות ומקלים על הנטל הכלכלי, כך שלרשות קל יותר לקדם מהלכים נלווים שנדרשים סביב הפרויקט.
