שינוי ייעוד קרקע הוא תהליך שבו משנים את השימוש המותר לקרקע בהתאם לתוכניות בניין עיר (תב"ע). זהו תהליך קריטי לכל מי שמעוניין להגדיל את ערך הקרקע שלו או לפתח אותה למטרות שונות כמו מגורים, מסחר או תשתיות. בישראל, שבה הקרקעות מוגבלות, שינוי ייעוד יכול להעלות את ערך הקרקע פי 10 ואף יותר.
עיקרי התהליך:
- בדיקות מקדימות: בדיקת הסיווג התכנוני הקיים, התאמה לתמ"א 35, והכנת דו"ח שמאי (תקן 22).
- מחקר כלכלי: הערכת כדאיות כלכלית, עלויות צפויות והיטל השבחה (עד 50% מעליית הערך).
- הגשת בקשה: הכנת מסמכים כמו תקנון ותשריט, הגשה לוועדה מקומית וקבלת משוב.
- ביקורת ציבורית: ניהול התנגדויות בתקופה של 60 יום.
- אישור סופי: אישור הוועדה המחוזית, פרסום רשמי ורישום בטאבו.
עלויות וזמנים:
- עלויות כוללות אדריכלים, עורכי דין, יועצים טכניים והיטל השבחה.
- התהליך עשוי להימשך בין 3 ל-10 שנים.
שינוי ייעוד קרקע דורש סבלנות, תכנון מדויק וליווי מקצועי, אך הפוטנציאל הכלכלי בו משמעותי.

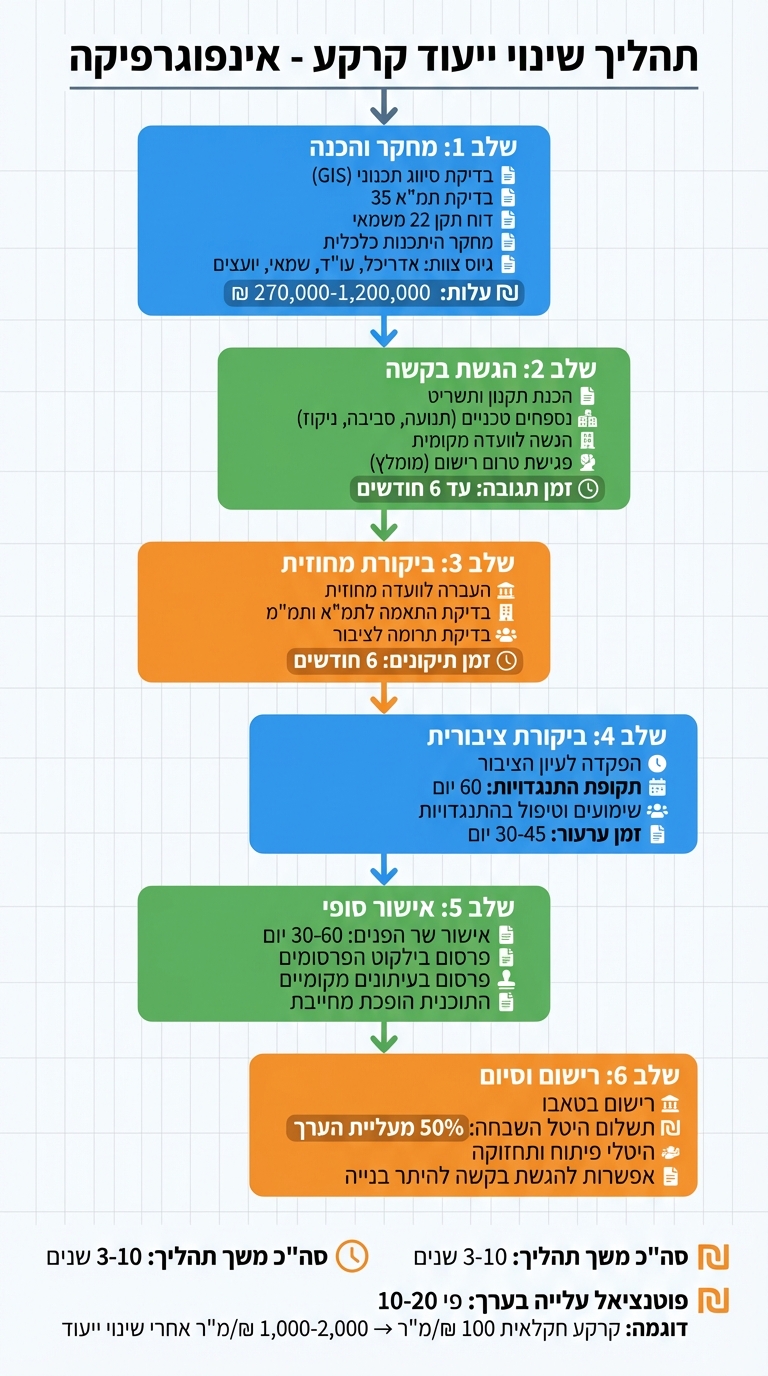

6 שלבי תהליך שינוי ייעוד קרקע בישראל – מדריך מלא
שלב 1: מחקר והכנת בקשת שינוי הייעוד
בדיקת הסיווג התכנוני הקיים
השלב הראשון בתהליך הוא לבדוק את המעמד התכנוני הנוכחי של הקרקע. הדרך הפשוטה ביותר לעשות זאת היא באמצעות מערכות GIS, שרוב הרשויות המקומיות והוועדות המחוזיות מציעות באינטרנט. הזינו את מספר החלקה במערכת ותוכלו לראות את שכבות התכנון – לדוגמה, צבע צהוב מסמן קרקע המיועדת למגורים.
בנוסף, חשוב לעיין בתמ"א 35, התוכנית הארצית שמסמנת היכן מותר לבנות ואילו אזורים מוגדרים לשימור. אם הקרקע שלכם נמצאת באזור "מרקם שימור", הסיכויים לאישור שינוי ייעוד למגורים נמוכים מאוד. במקרה של קרקע חקלאית, כדאי להזמין דוח "תקן 22" משמאי מקרקעין מוסמך. דוח זה מספק הערכה אובייקטיבית של סיכויי השינוי ושל הערך הכלכלי המשוער של הקרקע לאחר מכן.
מעבר לבדיקה התכנונית, יש לוודא שהפרויקט אכן משתלם מבחינה כלכלית.
ביצוע מחקר היתכנות
לפני שממשיכים, צריך לבדוק אם שינוי הייעוד אפשרי מבחינה רגולטורית וכלכלית. מחקר היתכנות בוחן האם הבקשה מתאימה לתוכניות הארציות והמחוזיות, שכן בקשה שלא תואמת את התוכניות הללו כמעט שלא תאושר. בנוסף, המחקר מאתר מכשולים פיזיים, כמו קרבה לבסיסי צבא או שמורות טבע.
עוד מרכיב חשוב הוא הערכת העלויות הצפויות, כולל היטל ההשבחה, שיכול להגיע עד 50% מעליית שווי הקרקע. גם עלויות הייעוץ המקצועי – כמו מהנדסי תנועה, יועצים סביבתיים ומהנדסי ניקוז – משפיעות על הכדאיות הכלכלית. אם העלויות עולות על הרווח הצפוי, ייתכן שהפרויקט אינו כדאי. טיפ חשוב: לפני הגשת בקשה רשמית, אפשר לתאם "פגישת טרום רישום" עם הוועדה המקומית. בפגישה כזו ניתן לקבל משוב ראשוני ולזהות התנגדויות פוטנציאליות.
לאחר שמוודאים שהפרויקט אפשרי, השלב הבא הוא לגבש צוות יועצים מקצועי.
גיוס יועצים מקצועיים
שינוי ייעוד דורש צוות מומחים מנוסה. אדריכל או מתכנן ערים אחראי על ההיבט הטכני של הכנת התב"ע – כולל שרטוט מפות מפורטות (תשריט), ניסוח הוראות התוכנית ותיאום נספחים מקצועיים נדרשים. עורך דין המתמחה בתכנון ובנייה מנהל את התהליך המשפטי, מייצג את המבקש מול הוועדות, מטפל בתקופת ההתנגדויות הציבורית (60 יום) ומנהל משא ומתן מול רשות מקרקעי ישראל במקרה של קרקע בבעלות המדינה.
שמאי מקרקעין נחוץ לצורך מחקרי היתכנות והערכת היטל ההשבחה. הוא מספק דוחות "תקן 22" המנתחים את המעמד התכנוני הנוכחי, את סיכויי האישור ואת הערך הכלכלי לאחר השינוי. בהתאם לפרויקט, ייתכן שתצטרכו גם יועצים טכניים בתחומים כמו תנועה, איכות סביבה (רעשים, זיהום קרקע), תשתיות ונגישות. חוות דעת מקצועיות בתחומים אלה מחזקות את הבקשה.
| שירות מקצועי | עלות משוערת (₪) | הערות |
|---|---|---|
| אדריכל / מתכנן ערים | 100,000 – 500,000 | תלוי במורכבות וגודל הפרויקט |
| עורך דין תכנון ובנייה | 100,000 – 400,000 | עלויות עולות במקרים עם התנגדויות רבות |
| חוות דעת מקצועיות (נספחים) | 50,000 – 200,000 | כולל תנועה, סביבה והנדסה |
| אגרות ועדה והיטלים | 20,000 – 100,000 | עלויות סטטוטוריות לטיפול בבקשה |
"צוות בעל ניסיון רב, עם הבנה עמוקה של תקנות תכנון ויכולת יוצאת דופן לנווט בנופים משפטיים מורכבים." – ארנון, תדמור-לוי
sbb-itb-d934ed5
שלב 2: הגשת הבקשה לוועדה המקומית לתכנון ובנייה
הכנת המסמכים הנדרשים
אחרי גיוס הצוות, השלב הבא הוא להגיש את הבקשה לוועדה המקומית. הבקשה מתבססת על הכנת תב"ע חדשה או מעודכנת, והיא כוללת שני מסמכים עיקריים:
- התקנון: מסמך המתאר את מטרות התוכנית וזכויות הבנייה.
- התשריט: מפה גרפית שמציגה את חלוקת הקרקע והתשתיות.
יש לוודא שהתקנון והתשריט תואמים אחד לשני, כדי למנוע עיכובים או בעיות משפטיות בהמשך.
בנוסף, יש לצרף נספחים טכניים, כמו דוחות מומחים בנושאי תנועה, סביבה, ניקוז וביוב. אם הקרקע שייכת למדינה, יש למלא טופס ייעודי של רשות מקרקעי ישראל (רמ"י) ולהגיש אותו דרך "האזור האישי" באתר הרשות, בצירוף שליחה בדואר רשום.
| רכיב במסמך | תוכן |
|---|---|
| תקנון | תיאור מילולי של מטרות, שימושים מותרים וזכויות בנייה |
| תשריט | מפה גרפית המציגה חלוקת קרקע, תשתיות וכבישים |
| נספחים טכניים | דוחות מומחים בתחומי תנועה, סביבה וניקוז |
| מסמכי בעלות | אישורי זכויות קניין או מיפוי עלויות |
לאחר הגשת המסמכים, הוועדה המקומית תספק משוב ראשוני על התיק שהוגש.
תגובה למשוב הראשוני של הוועדה
עם הגשת הבקשה, מתחיל שלב בדיקת המסמכים על ידי הוועדה המקומית. הוועדה, שכוללת חברי מועצה והמהנדס המקומי, מבצעת בדיקה ראשונית כדי לוודא שהתוכנית עומדת בתנאי הסף ומתאימה לתוכניות המתאר המקומיות והמחוזיות.
כדאי לקיים "פגישת טרום רישום" עם הוועדה עוד לפני ההגשה הרשמית או בשלבים המוקדמים שלה. בפגישה כזו תוכלו לקבל משוב ישיר, להבין את הדרישות המקומיות ולזהות מה צריך לשפר בתוכנית.
"חשוב מאוד לקיים פגישת טרום רישום עם הוועדה המקומית… כדי לקבל משוב על התוכנית, להבין את הדרישות המקומיות ולקבל המלצות לשיפור." – שלומית חדד, מומחית תכנון
במקרים של שינויי ייעוד משמעותיים, הוועדה המקומית לא מעניקה אישור סופי. במקום זאת, היא מעבירה מסמך המלצה מקצועי לוועדה המחוזית. אם מתבקשים תיקונים או התאמות – כמו דוחות נוספים בנושאי תנועה או סביבה – יש לעבוד עם הצוות המקצועי שלכם כדי לעדכן את התוכנית בהתאם. יש לכם עד שישה חודשים לתיקון.
טיפול מהיר ומדויק בהערות הוועדה יגביר את הסיכוי שההמלצה שתועבר לוועדה המחוזית תהיה חיובית. זהו שלב קריטי בתהליך שינוי הייעוד.
שלב 3: ביקורת הוועדה המחוזית לתכנון ובנייה
אחרי שהוועדה המקומית מסיימת את חלקה ומעבירה את המלצתה, התיק עובר לוועדה המחוזית. זהו הגוף שמחליט אם לאשר או לדחות שינויי ייעוד גדולים. הוועדה המחוזית, שפועלת תחת משרד הפנים, מבצעת בדיקה מעמיקה יותר של התוכנית, תוך התמקדות בהתאמתה לרמה הארצית.
מה הקריטריון המרכזי? התאמה לתוכניות הארציות והמחוזיות. הוועדה בוחנת אם התוכנית עומדת בדרישות תמ"א 35 ותמ"מ. היא גם בודקת את ההשתלבות במבנה היישובים הקיים, שמירת רצף טריטוריאלי, וההשפעה על שטחים פתוחים וסביבה.
מעבר לכך, נבדקות גם השפעות על תחבורה, תנועה, תשתיות ודרישות הנדסיות. נושא נוסף שזוכה לתשומת לב רבה הוא "התרומה לציבור". מדובר בהקצאת קרקעות למוסדות ציבור, פארקים, כבישים ועוד. ככל שהתרומה לציבור גדולה יותר, כך גדלים הסיכויים שהתוכנית תאושר.
במקרה שהוועדה מבקשת תיקונים, יש שישה חודשים לביצועם. בשלב הזה, חשוב לשתף פעולה עם הצוות המקצועי שלכם – אדריכלים, מהנדסים, יועצי תנועה ויועצים סביבתיים – כדי לוודא שהתקנון והתשריט מעודכנים. מסמכים מילוליים וגרפיים חייבים להיות מסונכרנים, שכן חוסר התאמה עלול להוביל לעיכובים משפטיים. לאחר ביצוע התיקונים, התוכנית ממשיכה לשלב הביקורת הציבורית.
אחרי שהוועדה המחוזית מעניקה אישור ראשוני, התוכנית "מופקדת" לתקופת ביקורת ציבורית של 60 יום. בתקופה זו, כל אדם רשאי להגיש התנגדות. זהו שלב קריטי שמצריך היערכות מוקדמת לניהול התנגדויות אפשריות.
שלב 4: תקופת הביקורת הציבורית וניהול התנגדויות
איך עובד תהליך הביקורת הציבורית
לאחר שהוועדה מאשרת תוכנית באופן ראשוני, היא מופקדת לעיון הציבור למשך 60 יום. בשלב זה, התוכנית מתפרסמת בעיתונים, באתר האינטרנט של הוועדה, ובמשרדיה. כל אדם יכול להגיש התנגדות רשמית בתקופה זו.
הוועדה מחויבת לדון בכל התנגדות שמוגשת. לעיתים, מתקיים שימוע שבו המתנגדים ומגישי התוכנית מציגים את טענותיהם. לאחר השימוע, הוועדה יכולה לבחור באחת מכמה אפשרויות: לדחות את התוכנית, לדחות את ההתנגדויות, או לאשר את התוכנית עם שינויים ותנאים מסוימים. אם מישהו אינו מרוצה מההחלטה, ניתן להגיש ערעור בתוך 30 עד 45 יום.
ניהול התנגדויות בצורה נכונה ומקצועית הוא קריטי בשלב זה כדי להתקדם בתהליך.
איך מגיבים להתנגדויות ציבוריות
טיפול בהתנגדויות דורש עבודה של צוות מומחים הכולל עורכי דין, אדריכלים, שמאים ויועצים מקצועיים. הצוות הזה מטפל בהיבטים המשפטיים, הטכניים והכלכליים של ההתנגדויות. עורך דין מנוסה יבחן את המצב התכנוני ואת המדיניות של הוועדות, ויגבש תגובה שתתאים למצב.
חלק מההתנגדויות עשויות להתמקד בנושאים כלכליים, כמו דרישות לפיצוי בגין ירידת ערך נכס, בהתאם לסעיף 197 לחוק התכנון והבנייה. במקרים כאלה, שמאים מומחים יחד עם ייעוץ משפטי יכולים לספק מענה מקצועי ומדויק. בנוסף, יש לוודא שהתקנון והתשריט של התוכנית תואמים זה לזה, שכן אי-התאמות עלולות להוות עילה להתנגדויות.
כדי לצמצם התנגדויות מראש, כדאי לנהל דיאלוג עם שכנים ובעלי עניין עוד לפני שהשלב הרשמי מתחיל. בנוסף, שילוב אלמנטים כמו שטחים ירוקים, מבני ציבור או שיפור תשתיות בתוכנית יכול לעזור להפחית התנגדויות ולשפר את סיכויי האישור.
לאחר סיום שלב זה, הוועדה תגיע להחלטה סופית, והתהליך יתקדם לשלב האישור הרשמי.
שלב 5: אישור סופי ופרסום רשמי
אחרי שטיפלתם בכל ההתנגדויות והשלמתם את התיקונים הנדרשים, מגיע שלב האישור הסופי. בעת ההפקדה, התוכנית מועברת לשר הפנים, שמקבל 60 יום מיום ההפקדה כדי להודיע לוועדה אם היא מחייבת את אישורו המיוחד. אם השר לא מגיב בתוך 60 יום, זה נחשב כאילו אין צורך באישורו, והתהליך ממשיך לשלב הבא.
במקרה שבו השר הודיע שהתוכנית דורשת את אישורו, היא תועבר אליו לאישור סופי רק לאחר שהוועדה המחוזית סיימה לטפל בהתנגדויות. לשר מוקצים 30 יום מרגע קבלת התוכנית המעודכנת כדי להודיע אם הוא מאשר אותה. עו"ד הילי פרייס מסבירה זאת כך:
"במקרה שהשר הודיע שהתוכנית אינה דורשת את אישורו, יש לפרסם את התוכנית ובכך היא מאושרת. אם השר הודיע שהתוכנית דורשת את אישורו, יש להעביר את התוכנית אליו לפני פרסומה".
לאחר מכן, התוכנית עוברת לשלב הפרסום, שמעניק לה תוקף משפטי מלא. הפרסום הרשמי מתבצע בילקוט הפרסומים (רשומות), בעיתונים מקומיים, ובהודעות שכונתיות. רק לאחר הפרסום הרשמי התוכנית הופכת למחייבת מבחינה משפטית.
כדי להימנע מעיכובים, חשוב לוודא שהתוכנית תואמת את תוכניות המתאר הקיימות, שכן אי-התאמה עלולה להוביל לדרישת אישור נוסף. כמו כן, יש לוודא שאין סתירות בין התקנון (החלק המילולי) לבין התשריט (החלק הגרפי) של התוכנית, כי סתירות כאלה עלולות לגרום לעיכובים משמעותיים בפרשנות ובאישור הסופי.
לאחר שהפרסום הרשמי הושלם, התוכנית הופכת למחייבת וניתן לצפות בה באתר ההנדסי של הוועדה המקומית והעירייה. בנוסף, מערכות ה-GIS של הרשויות המקומיות מאפשרות גישה נוחה למידע ויזואלי על ייעודי קרקע, מיקום תשתיות, ומסלולי דרכים.
שלב 6: רישום התוכנית והשלמת הדרישות המשפטיות
אחרי שהתוכנית מתפרסמת בילקוט הפרסומים, היא מקבלת תוקף משפטי מלא. עם זאת, ישנה משימה חשובה נוספת: רישום זכויות הבנייה. רישום זה מבטיח את מימוש זכויות הבנייה בפועל. הצעד האחרון בתהליך הוא רישום בטאבו, שמעדכן את הייעוד החדש ואת זכויות הבנייה המעודכנות. רק לאחר מכן ניתן להגיש בקשה להיתרי בנייה או למכור את הנכס.
כדי להשלים את התהליך, יש לקחת בחשבון את ההיבטים הכספיים והמשפטיים. אחד מהם הוא תשלום היטל השבחה, שמחושב כ-50% מעליית ערך הקרקע. לדוגמה, אם ערך הקרקע עלה מ-5,000,000 ₪ ל-25,000,000 ₪, ההיטל יעמוד על 10,000,000 ₪. לרוב, התשלום נדרש בעת "מימוש הזכויות", כלומר כשמגישים בקשה להיתר בנייה או מוכרים את הנכס.
מלבד ההיטל, ישנן דרישות משפטיות נוספות שצריך להשלים. בין היתר, יש להסדיר היטלי פיתוח ותחזוקה מול הרשות המקומית ולהגיש מסמכים משפטיים נוספים. לעיתים הוועדה המקומית תבקש גם כתב התחייבות לשיפוי, שמטרתו להגן על הרשות מתביעות פיצויים עתידיות, ותצהיר מהנדס המאשר שהתוכנית עומדת בדרישות הטכניות. חשוב לוודא שכל המסמכים המשפטיים תואמים את התשריט והתקנון של התוכנית.
ליווי של צוות משפטי מנוסה יכול לשפר את התהליך משמעותית. הוא יסייע ברישום נכון, בטיפול בחוזים ובניהול תביעות לפי סעיף 197 לחוק התכנון והבנייה. תהליך זה דורש ידע מקצועי מדויק, והשקעה בייעוץ משפטי עשויה לחסוך לא מעט זמן וכסף בטווח הארוך.
מי מעורב: ועדות התכנון וסמכויותיהן
הוועדה המקומית, המחוזית והארצית – תפקידים וסמכויות
אחרי שהבנו את שלבי תהליך שינוי ייעוד קרקע, הגיע הזמן להכיר את הגופים המעורבים ואת תחומי האחריות שלהם.
תהליך זה עובר דרך שלוש רמות של ועדות תכנון, ולכל אחת מהן יש תפקיד מוגדר:
- הוועדה המקומית לתכנון ובנייה
הוועדה המקומית מורכבת מחברי מועצה ומהמהנדס המקומי. תפקידה הוא לבדוק את התוכנית ולוודא שהיא מתאימה לצרכים המקומיים. לאחר מכן, היא מעבירה המלצה לוועדה המחוזית להמשך טיפול. - הוועדה המחוזית לתכנון ובנייה
גוף זה מתמקד בבדיקות מקצועיות ברמת המחוז. הוא בוחן את עמידת התוכנית בתנאים הנדרשים ובהתאם לתוכניות המתאר המחוזיות והארציות. תפקידו כולל גם הפקדת התוכנית לעיון הציבור וטיפול בהתנגדויות. הדגש כאן הוא על מקצועיות טכנית יותר מאשר ברמה המקומית. - המועצה הארצית לתכנון ובנייה
המועצה הארצית עוסקת בתכנון אסטרטגי ברמה הלאומית, כולל קביעת מסגרת תמ"א 35. בנוסף, היא משמשת כגוף ערעור במקרים שבהם הוועדה המחוזית דוחה תוכנית.
הטבלה הבאה מסכמת את תחומי האחריות של הגופים בתהליך שינוי הייעוד:
| רמת תכנון | הגוף המרכזי | התפקיד העיקרי בשינוי ייעוד |
|---|---|---|
| מקומית | הוועדה המקומית | בדיקה ראשונית והעברת המלצה למחוזית |
| מחוזית | הוועדה המחוזית | בדיקות טכניות, הפקדת התוכנית וטיפול בהתנגדויות |
| ארצית | המועצה הארצית | תכנון אסטרטגי לאומי וטיפול בערעורים |
| ממשלתית | שר הפנים | אישור סופי ופרסום התוכנית |
בסופו של דבר, ההחלטה הסופית נמצאת בידי שר הפנים.
תפקיד שר הפנים
שר הפנים הוא זה שמקבל את ההחלטה הסופית לגבי אישור או דחיית שינוי הייעוד. יש לו פרק זמן של 30 יום להכריע לאחר שהועברה אליו התוכנית. תפקידו כולל בדיקה שהשינוי תואם את מדיניות התכנון הלאומית, ובמיוחד את תמ"א 35, שמספקת את המסגרת לפיתוח יישובים ותשתיות. במקרים מסוימים, השר עשוי להורות על בדיקה מעמיקה יותר, מה שיכול להאריך את התהליך עד 60 יום.
לוחות זמנים, עלויות וסיכונים שכדאי לצפות
בהמשך לשלבי התהליך שתוארו, נסקור את לוחות הזמנים, העלויות והסיכונים המרכזיים שעל המשקיעים לקחת בחשבון, בנוסף להיבטים הטכניים והמשפטיים שדיברנו עליהם.
כמה זמן לוקח כל שלב
זמן התהליך משתנה משמעותית. בתהליך רגיל, זה עשוי לקחת בין שנה לחמש שנים, בעוד שמקרים מורכבים יכולים להימשך עד עשור. לאחר אישור הוועדות, יש לקחת בחשבון עד 6 חודשים לתיקונים, 60 ימים לביקורת ציבורית, ולבסוף עד 30 ימים להחלטת שר הפנים.
מה העלות של שינוי ייעוד
העלות המרכזית בתהליך היא תשלום היטל השבחה, שמחושב כ-50% מהעלייה בערך הקרקע ונדרש לתשלום לרשות המקומית. לדוגמה, קרקע חקלאית ששוויה כ-100 ₪ למ"ר עשויה להגיע לערך של 1,000–2,000 ₪ למ"ר לאחר שינוי ייעוד.
בנוסף להיטל ההשבחה, ישנן הוצאות מקצועיות נוספות:
- אדריכלים ומתכננים: 100,000–500,000 ₪
- חוות דעת מומחים: 50,000–200,000 ₪
- ייעוץ משפטי: 100,000–400,000 ₪
- אגרות הגשה: 20,000–100,000 ₪
כל אלה מצטרפים לעלות משמעותית, כשבנוסף, יש לקחת בחשבון את הסיכון התכנוני – אין הבטחה שהבקשה תאושר.
בעיות נפוצות ואיך להימנע מהן
מעבר לעלויות ולוחות הזמנים, קיימים סיכונים נוספים שדורשים ניהול מקצועי. אחד הסיכונים המרכזיים הוא התנגדויות ציבוריות. שכנים או ארגונים סביבתיים עשויים להגיש התנגדויות בטענות כמו פגיעה בתנועה, רעש או שינוי באופי השכונה. כדי להפחית התנגדויות, כדאי לנהל דיאלוג מוקדם עם התושבים ולהציע פתרונות כמו הקצאת שטחים לפארק או מוסדות ציבור.
בעיה נוספת היא סתירה לתוכניות מתאר ארציות, כמו תמ"א 35, שעלולה למנוע אישור. לכן, חשוב לוודא שהתוכנית מתאימה ליעדים האזוריים והארציים. בנוסף, שינויי מדיניות ממשלתיים או קרבה לבסיסי צבא, שמורות טבע או תשתיות לאומיות עלולים גם הם להוות חסם משמעותי.
לפני רכישת קרקע, מומלץ לבצע בדיקת טאבו מקיפה כדי לוודא שהמוכר הוא הבעלים החוקי ושאין שעבודים או חובות על הקרקע. כמו כן, דו"ח "תקן 22" יכול לספק הערכה אובייקטיבית ושקופה של הסיכויים לשינוי ייעוד ושל לוחות הזמנים הצפויים.
עבודה מול ות"ל ומתחמים מועדפים לדיור
איתור הזדמנויות במתחמים מועדפים
כשעובדים עם ות"ל (ועדה לתשתיות לאומיות), היתרון הגדול הוא קיצור משמעותי בלוחות הזמנים לאישור פרויקטים גדולים. הוועדה מרכזת סמכויות מקומיות ומחוזיות, ומאפשרת תהליך אישור מהיר יותר בהשוואה למסלול הרגיל, שיכול להימשך בין 3 ל-10 שנים.
בזיהוי הזדמנויות, כדאי להתמקד בקרקעות המסומנות בצהוב בתב"ע, שמיועדות למגורים בעתיד. בנוסף, קרקעות המופיעות בתמ"א 35 ו-70 נחשבות לבעלות פוטנציאל גבוה. בדרך כלל, קרקעות קרובות לאזורי מגורים קיימים זוכות לעדיפות מצד הרשויות, מאחר שהן תורמות ליצירת רצף עירוני.
עם זאת, מומלץ להימנע מאזורים הסמוכים לבסיסי צבא, מפעלי תעשייה כבדה, שמורות טבע או תשתיות תחבורה ציבורית גדולות, שכן אלו עלולים להוות מכשול לתכנון למגורים. תמיכה מצד הרשות המקומית יכולה להפחית סיכונים ולהאיץ את התהליך.
לפני קבלת החלטות רכישה, חשוב לבדוק את דו"ח "תקן 22" כדי להעריך את הפוטנציאל של הקרקע. לאחר זיהוי ההזדמנויות, כדאי לגייס צוות מומחים שילווה את התהליך בצורה מקצועית.
קבלת עזרה מקצועית לתוצאות טובות יותר
לקידום מוצלח של פרויקטים במתחמי ות"ל, שיתוף פעולה עם מומחים הוא שלב קריטי. צוות מקצועי שכולל עורכי דין בתחום התכנון והבנייה, אדריכלים, יועצי תנועה ויועצים סביבתיים יכול לעשות את ההבדל. עלות השירותים המקצועיים משתנה בהתאם להיקף הפרויקט ונעה בין 50,000 ל-500,000 ₪.
פלטפורמות כמו נדל"ן הארץ מציעות שירותים ייחודיים לזיהוי והערכת קרקעות במתחמי ות"ל ובאזורים אסטרטגיים. הן מספקות מידע רגולטורי עדכני, ניתוח תכנוני מעמיק והערכות מומחים, שמאפשרים למשקיעים לזהות הזדמנויות בשלב מוקדם ולהבין את תהליכי התכנון בטרם כניסתם לשוק.
סיכום: מה משקיעים צריכים לדעת
שינוי ייעוד קרקע עשוי להעלות את ערכה באופן משמעותי, לעיתים פי 10–20, בתוך פרק זמן של 3–10 שנים. מדובר בהזדמנות השקעה אטרקטיבית במיוחד, במיוחד לנוכח המחסור בדיור והביקוש הגובר בשוק.
עם זאת, חשוב לזכור שהתהליך כרוך בסיכונים ובעלויות גבוהות. לדוגמה, יש לקחת בחשבון היטל השבחה בגובה 50% מעליית הערך, לצד עלויות מקצועיות שעשויות לנוע בין 270,000 ₪ למעל 1,200,000 ₪, בהתאם למורכבות הפרויקט. בנוסף, אין הבטחה שהתוכניות יאושרו, שכן ועדות התכנון עשויות לדחות אותן בשל מגבלות כמו תשתיות, שיקולים סביבתיים או שינויי מדיניות תכנונית. ניהול מקצועי כבר בשלבים הראשונים יכול לסייע בהפחתת הסיכונים הללו.
כדי להגדיל את סיכויי ההצלחה, יש להתכונן היטב. זה כולל בדיקת דו"ח "תקן 22" לזיהוי הפוטנציאל של הקרקע, וידוא שהקרקע מסומנת בצהוב בתב"ע, ובחירת קרקעות סמוכות לאזורי מגורים קיימים. כמו כן, מומלץ לשתף פעולה עם מומחים כמו אדריכלים, עורכי דין, שמאים ויועצים סביבתיים, שיכולים להנחות את התהליך בצורה מקצועית.
פלטפורמות כמו נדל"ן הארץ מספקות למשקיעים כלים חשובים לזיהוי הזדמנויות במתחמי ות"ל ובאזורים אסטרטגיים. הן כוללות מידע רגולטורי עדכני וניתוחים תכנוניים, שיכולים לעזור להבין את הפוטנציאל הכלכלי ואת תהליכי התכנון לפני קבלת החלטות השקעה.
בסופו של דבר, שינוי ייעוד קרקע דורש סבלנות, השקעה ראשונית וייעוץ מקצועי. אך עבור מי שמוכן להשקיע את המשאבים הנדרשים, הפוטנציאל לרווחים משמעותיים בהחלט קיים.
FAQs
איך בודקים אם לקרקע שלי יש סיכוי לשינוי ייעוד?
כדי להעריך את הסיכוי לשינוי ייעוד של קרקע, יש כמה שלבים שכדאי לעבור:
- בדיקת הייעוד הנוכחי: התחילו בבחינת הייעוד הרשמי של הקרקע בתוכנית המתאר הארצית או המקומית. זה הבסיס לכל שינוי אפשרי.
- היסטוריית שינויים באזור: בדקו אם היו שינויים דומים באזור בעבר. זה יכול לתת לכם מושג על מדיניות הוועדה המקומית והאפשרויות הקיימות.
- דרישות הוועדה המקומית: לכל ועדה לתכנון ובנייה יש קריטריונים משלה. חשוב להבין את הדרישות והתנאים לשינוי ייעוד.
- התנגדויות אפשריות: בחנו האם יש גורמים שעשויים להתנגד לשינוי, כמו שכנים, ארגונים סביבתיים או גופים אחרים.
בנוסף, כדאי להתייעץ עם אנשי מקצוע, כמו אדריכלים או מתכנני ערים, שיכולים לעזור לכם להעריך את המצב ולהכין תוכנית מפורטת שתתמוך בבקשה שלכם. הפנייה למומחים יכולה לחסוך זמן ולשפר את סיכויי ההצלחה.
מה עלול לגרום לפסילת בקשה לשינוי ייעוד לאחר הגשתה?
בקשה לשינוי ייעוד עשויה להידחות גם לאחר הגשתה, אם ישנן התנגדויות שמבוססות על עילות חוקיות, רגולטוריות או תכנוניות. לדוגמה, שינויים שלא קיבלו את אישור הוועדה המתאימה או כאלה שהוגשו בניגוד להנחיות החוק והתקנות הרלוונטיות עלולים להוביל לפסילה.
מתי משלמים היטל השבחה וכמה זה יכול להיות?
היטל השבחה הוא תשלום שמוטל בדרך כלל בעת מימוש זכויות בנכס, כמו מכירתו או בעת קבלת היתר בנייה. לעיתים קרובות, התשלום נדרש עוד לפני שמתקבל היתר הבנייה, וזאת בהתבסס על הערכת שמאים ובהתאם להוראות החוק.
