ותמ"ל מול ועדה מחוזית: סיווג קרקע

אם אני בודק השקעה בקרקע חקלאית מול קרקע למגורים, אני רוצה לדעת דבר אחד מיד: מי יכול לשנות את הייעוד, כמה זמן זה עשוי לקחת, וכמה התנגדויות יכולות לעכב את הדרך.

בקצרה: ותמ"ל מתאים יותר למתחמים גדולים עם דחיפה של המדינה, ויכול לסטות מתוכניות מתאר וגם להרחיב את תחום התוכנית ב-20% או עד 50% בפינוי-בינוי. ועדה מחוזית פועלת לפי המסלול הרגיל, בקצב איטי יותר, עם יותר משקל לרשות המקומית, למשרדי הממשלה ולמתנגדים.

אם אני מסכם את מה שחשוב למשקיע:

  • סיווג הקרקע קובע מה מותר לבנות
  • ותמ"ל יכול לקדם שינוי ייעוד גם מקרקע חקלאית או שטח פתוח למגורים
  • ועדה מחוזית כפופה יותר למסגרת התכנונית שכבר קיימת
  • בותמ"ל חלון ההתנגדויות קצר יותר, וההכרעה מרוכזת יותר
  • בוועדה מחוזית יש יותר מקום לעמדות מקומיות ולשינויים בתוכנית
  • גם אחרי אישור, עדיין יש פרצלציה, תשתיות ורישוי
  • בותמ"ל לפחות 15% מיחידות הדיור נמכרות או מושכרות במחיר מופחת
  • לפני עסקה צריך לבדוק: סטטוס תכנוני, תשתיות, סיכון להתנגדויות ולו"ז

השורה התחתונה: ותמ"ל נותן יותר כוח תכנוני ולרוב מסלול קצר יותר; ועדה מחוזית נותנת יותר משקל לשטח, לרשות המקומית ולבדיקה עמוקה יותר של התוכנית.

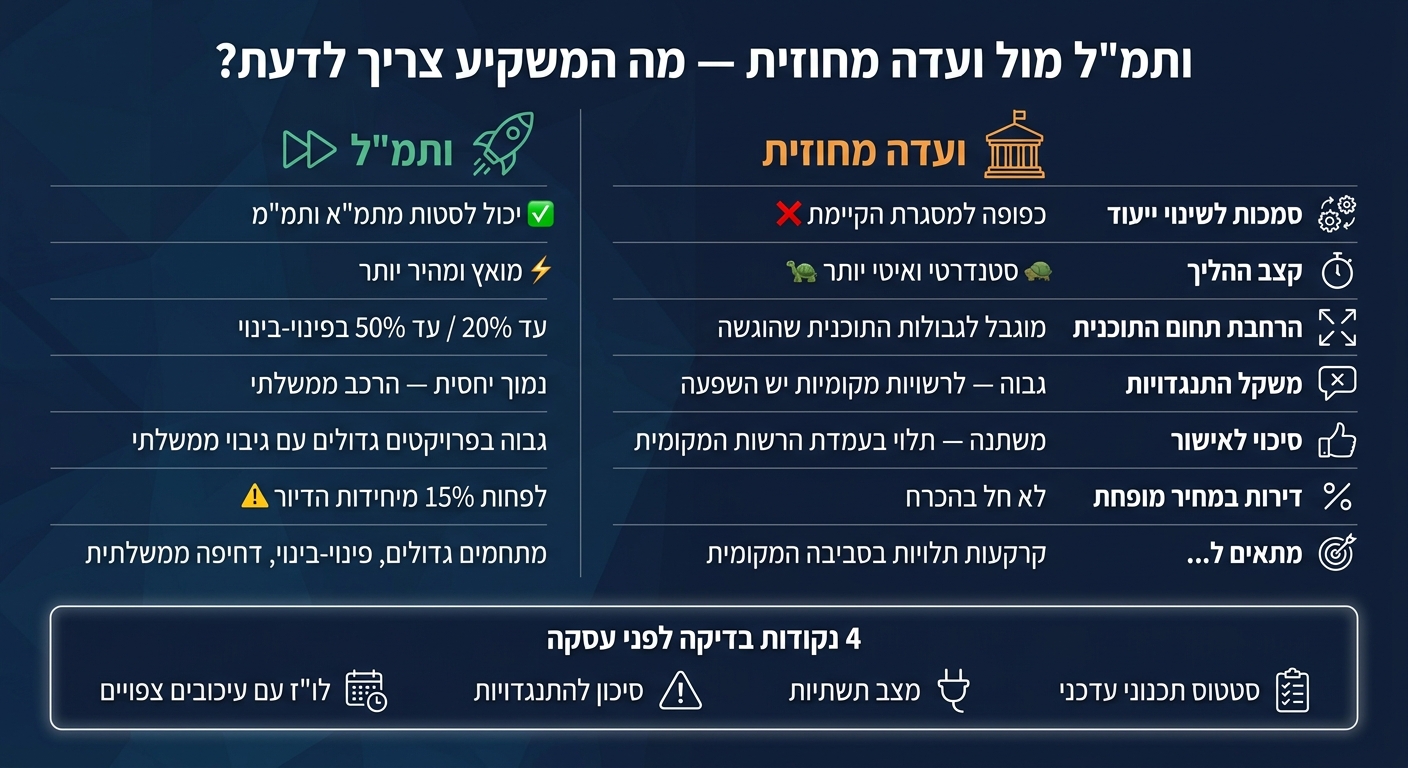

השוואה מהירה

נושא ותמ"ל ועדה מחוזית
שינוי ייעוד יכול לסטות מתמ"א/תמ"מ פועל בתוך המסגרת הקיימת
קצב מהיר יותר איטי יותר
התנגדויות פחות משקל יותר משקל
היקף תוכנית אפשר להרחיב ב-20% / 50% בפינוי-בינוי לרוב לפי הגבול שהוגש
התאמה למשקיע מתחמים גדולים ועסקאות עם דחיפה ממשלתית קרקעות שתלויות יותר במצב המקומי

מכאן, אני לא שואל רק מה מחיר הקרקע, אלא גם באיזה מסלול היא בכלל יכולה להתקדם.

ותמ

ותמ"ל מול ועדה מחוזית: השוואה למשקיע בקרקע

ותמ"ל: המסלול המהיר למתחמי דיור מועדפים

הוותמ"ל פועל כמסלול מואץ לקידום שינוי ייעוד למגורים בקרקעות שלא מיועדות כיום למגורים.

סמכויות הוותמ"ל ויכולתו לשנות סיווג קרקע

לוותמ"ל יש כוח רחב מאוד. הוא יכול לעקוף תוכניות מתאר ארציות (תמ"א) ומחוזיות (תמ"מ). כשיש מחלוקת על סיווג הקרקע, זה היתרון הגדול שלו: הוא יכול לשנות ייעוד גם כשהתוכנית הקיימת לא תומכת בזה. בפועל, גם קרקע חקלאית או שטח פתוח יכולים לקבל ייעוד למגורים.

בנוסף, הוותמ"ל מוסמך להרחיב את גבולות המתחם המועדף עד 20%, ובמתחמי פינוי-בינוי עד 50%. זה אומר שגם קרקע סמוכה עלולה להיכנס לתוכנית, אפילו אם בתחילת הדרך היא לא הייתה חלק ממנה.

הכוח הרחב הזה מורגש בעיקר בשני מקומות: קיצור ההליך, וצמצום המשקל של התנגדויות.

הליך הוותמ"ל: שלבים, לוחות זמנים והתנגדויות

ההליך כולל ארבעה שלבים עיקריים:

  • הכרזת הממשלה על מתחם מועדף
  • שלב "שולחן עגול" לפני ההפקדה
  • הפקדה רשמית
  • הכרעה

שלב ה"שולחן העגול" חשוב במיוחד. זה השלב שבו עוד אפשר להשפיע על נוסח התוכנית לפני שהיא מופקדת. במילים פשוטות, זה הרגע שבו עוד יש מקום לשינויים, ולא רק לתגובה מאוחרת.

אחרי ההפקדה נפתח חלון התנגדויות קצר יותר מזה שקיים בוועדה המחוזית, וההכרעה מתקבלת בהליך ריכוזי ומהיר יותר.

מנגד, הוועדה המחוזית עובדת במסלול איטי יותר, עם משקל גדול יותר לשיקולים מקומיים. זה לא רק עניין של זמן; זה גם עניין של אופי ההליך.

מה אישור ותמ"ל נותן למשקיע בפועל

אחרי האישור, הקרקע מקבלת ייעוד למגורים, וזכויות הבנייה והצפיפות נקבעות. זה צעד גדול, אבל לא סוף הדרך.

המשקיע עדיין צריך לעבור פרצלציה, תיאום תשתיות, והליך רישוי לפי חוק התכנון והבנייה. מעבר לזה, במתחמים מועדפים חלק מהיחידות משווק במחיר מופחת, והדבר הזה משפיע ישירות על הכדאיות הכלכלית של הפרויקט.

מכאן אפשר לעבור להשוואה מול מסלול הוועדה המחוזית, שבו שינוי הסיווג מתקדם לאט יותר ונשען יותר על איזונים מקומיים.

ועדה מחוזית: המסלול הרגיל לשינוי סיווג קרקע

אם ותמ"ל הוא המסלול המהיר, הוועדה המחוזית היא הנתיב שבו שינוי הסיווג מתקדם לאט יותר – אבל עם הרבה יותר משקל לשיקולים מקומיים. זהו המסלול הסטנדרטי לשינוי ייעוד קרקע, ובו כל שינוי עובר בדיקה מקצועית, פרסום לציבור, ובחינה של שיקולים אזוריים ומקומיים.

כיצד מתקדם שינוי ייעוד בוועדה המחוזית

התהליך מתחיל ביוזמה של המדינה, הרשות המקומית או יזם פרטי. משם, התוכנית מוגשת לוועדה המקומית, מופקדת, מתפרסמת לצורך הגשת התנגדויות, ואז עוברת להכרעת הוועדה המחוזית.

מבחינת המשקיע, זה אומר דבר פשוט: הקצב איטי יותר. יש יותר תחנות בדרך, יותר בדיקות, ויותר נקודות שבהן התהליך יכול להיעצר, להשתנות או להתעכב. במילים אחרות, זה לא מסלול של "מגישים ומתקדמים", אלא מסלול שבו כל שלב נבחן לעומק.

כיצד התנגדויות וגורמים מקומיים משפיעים על התוצאה

כאן נמצא אחד ההבדלים הגדולים. בוועדה המחוזית יש משקל רחב יותר להתנגדויות ולחוות דעת של גורמים מקומיים ומקצועיים.

גופים כמו המשרד להגנת הסביבה, משרד החקלאות, משרד התחבורה, ארגונים ירוקים ורשויות מקומיות יכולים להגיש חוות דעת מקצועיות. לחוות הדעת האלה יש כוח ממשי: הן עשויות לשנות את תמהיל השימושים, את הצפיפות, ואת הסיכוי שהתוכנית תאושר. בפועל, זה יכול להשפיע ישירות על כדאיות ההשקעה בקרקע.

גם כל גורם מושפע רשאי להגיש התנגדות רשמית, ולוועדה המחוזית יש שיקול דעת רחב בקביעת המשקל שיינתן לה. לפעמים התנגדות כזו משנה פרטים נקודתיים. לפעמים היא מזיזה את כל התמונה.

מה מסלול הוועדה המחוזית אומר למשקיע

מסלול הוועדה המחוזית מתאים יותר לתוכניות שדורשות בחינה מקומית ומרחבית מלאה. עבור משקיע, המשמעות היא מסלול איטי יותר ופחות צפוי, אבל גם כזה שמושפע מאוד מעמדת הרשות המקומית ומהסביבה התכנונית בשטח.

מכאן נובע גם הפער המרכזי מול ותמ"ל: מהירות והכרעה ריכוזית מול בחינה מקומית וגמישה יותר.

השוואה ישירה: ותמ"ל מול ועדה מחוזית במחלוקות סיווג קרקע

כשיש מחלוקת על סיווג קרקע, ההבדל בין ותמ"ל לוועדה מחוזית לא נשאר ברמת התאוריה. הוא נוגע בשאלה מי בכלל יכול לשנות ייעוד, כמה זמן זה עשוי לקחת, איזה משקל יינתן להתנגדויות, ומה הסיכוי בפועל להגיע לאישור שיכול להפוך עסקה מספקולטיבית למהלך עם היגיון כלכלי.

בשטח, הפער בין שני המסלולים מתנקז לשלושה מוקדים: סמכות, משך ההליך ומשקל ההתנגדויות.

קריטריון ותמ"ל ועדה מחוזית
סמכות לסטות מתמ"א/תמ"מ כן – יכול לסטות מתוכניות מתאר ארציות ומחוזיות לא – מחויבת למסגרת הקיימת
לוח זמנים מואץ, עם לוחות זמנים קצרים יותר סטנדרטי, ולעיתים איטי יותר
סיכוי לאישור גבוה יותר בפרויקטים גדולים עם גיבוי ממשלתי משתנה, ותלוי יותר בעמדת הרשות המקומית
הרחבת תחום התוכנית עד 20% מעבר להכרזה המקורית; עד 50% בפינוי-בינוי מוגבל לגבולות התוכנית שהוגשה
משקל התנגדויות נמוך יחסית; ההרכב ממשלתי בעיקרו גבוה יותר; לעמדות הרשויות המקומיות יש משקל גבוה יותר
גמישות תכנונית גבוהה; אפשרות לסטות מתוכניות מתאר ולהרחיב שטח מוגבלת; כפופה למסגרת התכנונית הקיימת
משמעות למשקיע פוטנציאל לאישור מהיר ולהגדלת היקף הפרויקט תהליך ארוך יותר, אך מותאם יותר לסביבה המקומית

במילים פשוטות: ותמ"ל נותן יותר חופש תכנוני, ופועל בקצב מהיר יותר. זה בולט בעיקר בעסקאות גדולות, ובמקרים שיש מאחוריהן דחיפה מצד המדינה. לעומת זאת, ועדה מחוזית פועלת בתוך המסגרת הקיימת, ולכן יש פחות מרחב תמרון. מצד שני, לעמדת הרשות המקומית ולהתנגדויות יש שם יותר השפעה.

למשקיע, זה לא פרט טכני. זה ההבדל בין מסלול שעשוי לקדם שינוי ייעוד בקצב גבוה יחסית, לבין מסלול איטי יותר שבו ההתאמה למצב המקומי חזקה יותר. לכן, השאלה הבאה היא לא רק איזה גוף דן בתוכנית – אלא איזה מסלול מתאים לקרקע עצמה.

מסקנה למשקיע: איזה מסלול מתאים לקרקע ולעסקה

אחרי ההשוואה בין המסלולים, השאלה של המשקיע פשוטה: איזה מסלול יכול לקדם בפועל את שינוי הסיווג. לא רק מי עובד מהר יותר, אלא מי בכלל מוסמך לשנות את הייעוד של הקרקע.

מתי ותמ"ל הוא בדרך כלל המסלול הנכון

ותמ"ל מתאים בדרך כלל למתחמים גדולים, לפרויקטים של פינוי-בינוי ולאזורים אסטרטגיים שבהם יש גמישות תכנונית גבוהה. זה מסלול שיכול להתאים כשיש היקף גדול ושיקול לאומי של היצע דיור.

אבל יש כאן נקודה שאי אפשר לפספס: לפחות 15% מיחידות הדיור יימכרו או יושכרו במחיר מופחת. מבחינת משקיע, זה לא סעיף קטן בשוליים. צריך לגלם את הנתון הזה כבר בשלב בניית מודל התשואה, ולא לגלות אותו מאוחר מדי.

כשאין גמישות כזו, או כשהקרקע לא יושבת טוב על מסלול מהסוג הזה, המסלול המחוזי נהיה מעשי יותר.

מתי מסלול הוועדה המחוזית הוא המציאותי יותר

הוועדה המחוזית מתאימה יותר למקרים שבהם צריך התאמה הדוקה לרשות המקומית ולמדיניות התכנונית הרגילה. במסלול הזה יש משקל גבוה יותר לשיקולים מקומיים ולשיקולים סביבתיים, ולכן הוא לא פעם נכון יותר לקרקעות שבהן צריך לעבוד קרוב יותר למסגרת התכנון הקיימת.

במילים פשוטות, לא כל קרקע מתאימה למסלול מהיר ורחב. לפעמים דווקא המסלול המחוזי הוא זה שמתיישב טוב יותר עם אופי העסקה ועם המצב בשטח.

נקודות מפתח למשקיע בקרקע

כשיש מחלוקת סיווג, כדאי לבדוק ארבע נקודות בסיס לפני שמתקדמים:

  • סטטוס תכנוני עדכני של הקרקע
  • מצב התשתיות
  • סיכון להתנגדויות – משרד החקלאות וגופים סביבתיים, בעיקר בקרקעות פתוחות
  • לו"ז שמגלם עיכובים צפויים

אלה לא פרטים טכניים בלבד. בפועל, אלה הדברים שיכולים לקבוע אם עסקה נראית טוב על הנייר בלבד, או אם יש לה סיכוי להתקדם גם בעולם האמיתי.

FAQs

איך יודעים אם קרקע מתאימה לותמ״ל?

כדי לבדוק אם קרקע מתאימה לותמ״ל, מתחילים בסטטוס התכנוני שלה במערכות ה־GIS של הרשות המקומית או הוועדה המחוזית. אחר כך בודקים אם הקרקע מסומנת בתמ״א 35 כ״מרקם עירוני״. זה שלב בסיסי, אבל הוא חוסך הרבה זמן. אם הקרקע נמצאת בשטח פתוח, בשמורת טבע או באזור שימור, ברוב המקרים יהיה קשה מאוד לקדם אותה במסלול הזה.

כדאי להיעזר גם בדו״ח תקן 22 משמאי מקרקעין, ולעבור על מסמכי התכנון והחומרים של הרשויות. על הנייר זה אולי נשמע טכני, אבל בפועל שם רואים את התמונה כמו שהיא.

גם המיקום משחק תפקיד גדול. קרקע שקרובה למגורים, לתחבורה ולתשתיות נוטה להתאים יותר. לעומת זאת, סמיכות לבסיסי צבא, לתעשייה כבדה או למסדרונות אקולוגיים יכולה להפוך את הדרך להרבה יותר קשה.

מה עלול לעצור שינוי ייעוד גם במסלול מהיר?

גם במסלול המהיר של הותמ"ל, שינוי ייעוד לא תמיד מתקדם חלק. לפעמים הוא נעצר, ולפעמים פשוט נמשך יותר זמן מהצפוי.

זה קורה בדרך כלל בגלל כמה סיבות די מוכרות:

  • מגבלות סביבתיות או טכניות שמתגלות בשלב מאוחר, כמו קרבה לשמורת טבע, צורך בסקרים אקולוגיים, או דרישות ניקוז מורכבות
  • התנגדויות של ארגוני סביבה או גורמים חקלאיים
  • אי-ודאות לגבי מימוש הפיתוח בפועל

במצבים כאלה, התוכנית לא בהכרח נופלת לגמרי. אבל היא כן עשויה להשתנות: לפעמים צריך לתכנן אותה מחדש, לפעמים מקטינים זכויות בנייה, ובחלק מהמקרים מבצעים שינוי בתוכנית עצמה.

מה נשאר לעשות אחרי אישור התוכנית?

לאחר אישור התוכנית ופרסומה הרשמי, צריך להשלים עוד כמה צעדים כדי שאפשר יהיה לצאת לדרך בפועל. בשלב הראשון, יש לרשום את זכויות הבנייה בטאבו ולעדכן את ייעוד הקרקע ואת הזכויות החדשות. בלי הרישום הזה, התוכנית אמנם קיימת על הנייר, אבל קשה מאוד להתקדם איתה כמו שצריך.

במקביל, צריך לעקוב מקרוב אחרי התכנון המפורט ואחרי מצב התשתיות. המטרה פשוטה: לוודא שיש אבני דרך ברורות לחיבור מים, ביוב, חשמל וכבישים. זה אחד המקומות שבהם אנשים נוטים להתבלבל – אישור תכנוני, חשוב ככל שיהיה, לא אומר שהבנייה מתחילה מיד.
