ותמ״ל (הוועדה לתכנון מתחמים מועדפים לדיור) הוקמה ב-2014 כדי להאיץ פתרונות למשבר הדיור בישראל. היא מתמקדת באישור מהיר של תוכניות בנייה רחבות היקף, תוך שילוב תשתיות כמו תחבורה, מים ואנרגיה. עם זאת, תכנון לקוי עלול לעכב פרויקטים או להוביל לביטולם, כפי שקרה באפולוניה ב-2017.
עיקרי המדריך:
- שלבי התכנון: מחקרי סביבה, התאמה לתוכניות ארציות, קבלת אישורים.
- תשתיות מרכזיות: תחבורה, מים, אנרגיה, ורשתות דיגיטליות.
- אתגרים ופתרונות: עמידה בזמנים, שילוב עם מערכות קיימות, עלויות פיתוח.
- דוגמאות בולטות: קריית אתא, גדרה, קריית משה.
מסקנה: הצלחת פרויקטים תלויה בתכנון מוקפד של תשתיות, שילוב עם מערכות קיימות ותיאום בין גורמים ממשלתיים ומקומיים.
שלבי תכנון תשתיות לפרויקטים במתחמי ותמ״ל

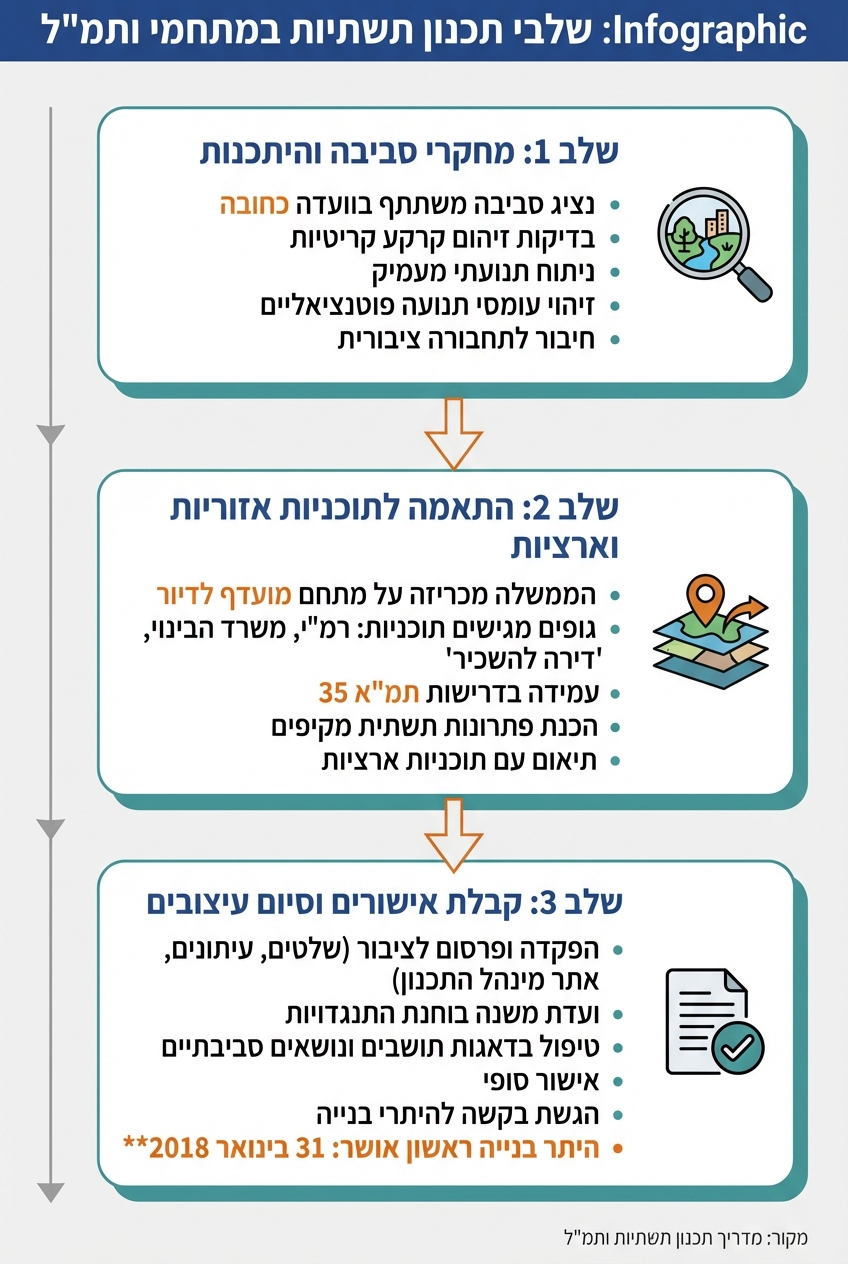

שלבי תכנון תשתיות במתחמי ותמ״ל – תהליך בשלושה שלבים
מחקרי סביבה והיתכנות
שלב המחקר הסביבתי והערכת ההיתכנות הוא אחד החשובים בתכנון פרויקטים במתחמי ותמ״ל. כחלק מהתהליך, נציג מטעם הסביבה משתתף בוועדה כחובה, מה שמבהיר עד כמה שיקולים סביבתיים הם חלק בלתי נפרד מהתהליך המהיר. לדוגמה, בדיקות לזיהום קרקע הן קריטיות. תוכנית שלא כוללת אסטרטגיה ברורה לטיפול בזיהום עלולה להיתקל בקשיים משפטיים. בנוסף, ישנה חשיבות עצומה לניתוח תנועתי מעמיק. תוכניות שמתעלמות מעומסי תנועה פוטנציאליים או שאינן מספקות חיבור הולם לתחבורה ציבורית עשויות להיתקל בהתנגדויות משפטיות בשלב ההפקדה.
התאמה לתוכניות אזוריות וארציות
לאחר סיום שלב ההיתכנות, יש לוודא שהתוכנית משתלבת עם תוכניות אזוריות וארציות רחבות יותר. התהליך מתחיל כאשר הממשלה מכריזה על אזור מסוים כ"מתחם מועדף לדיור". בשלב זה, גופים כמו רשות מקרקעי ישראל, משרד הבינוי והשיכון או חברות ממשלתיות דוגמת "דירה להשכיר" מגישים תוכניות מפורטות לוועדה. אף על פי שהמטרה היא להאיץ את קצב הפיתוח, חשוב לוודא שהתוכניות עומדות בדרישות תמ״א 35 – התוכנית הארצית לבנייה, פיתוח ושימור. הכנת פתרונות תשתית מקיפים כבר בשלב הראשוני היא הכרחית. אם זה לא ייעשה, התוכנית עלולה להיתקל בביטולים משפטיים. לאחר שהותאמה התוכנית לדרישות, ניתן להתקדם לשלב קבלת האישורים וסיום העיצובים.
קבלת אישורים וסיום עיצובים
בשלב זה, התוכנית מופקדת ומתפרסמת לציבור באמצעים שונים כמו שלטים באזור, עיתונים ואתר מינהל התכנון. ועדת משנה ייעודית בוחנת את ההתנגדויות שהוגשו, מה שמאפשר לטפל בדאגות תושבים ונושאים סביבתיים עוד לפני תחילת הביצוע. לאחר סיום הטיפול בהתנגדויות, מתקבל אישור סופי, והמפתחים יכולים להגיש בקשה להיתרי בנייה מהרשויות המקומיות. ראוי לציין כי היתר הבנייה הראשון במסגרת ותמ״ל אושר ב-31 בינואר 2018.
sbb-itb-d934ed5
סוגי תשתיות עיקריים במתחמי ותמ״ל
תשתיות תחבורה
תכנון תחבורה נכון הוא קריטי להצלחת פרויקטים במתחמי ותמ"ל, והוא יכול למנוע עיכובים ואף ביטולים משפטיים. דוגמה לכך היא ביטול תוכנית ותמ"ל במתחם אפולוניה בהרצליה באוקטובר 2017. בית המשפט המחוזי בתל אביב קבע כי הבעיות התחבורתיות בתוכנית לא טופלו כראוי, מה שהוביל לביטול התוכנית שכללה 2,700 יחידות דיור.
כיום, הגישה בתכנון ותמ"ל מתמקדת בשילוב תחבורה ציבורית. כך למשל, תוכנית תמ״ל/4001 ברחובות (מטרו ויצמן) הוגדרה כ"מוטה תחבורה ציבורית", במטרה לאפשר צפיפות גבוהה תוך הפחתת התלות ברכב פרטי.
מערכות מים ואנרגיה
מעבר לתחבורה, גם מערכות מים ואנרגיה חייבות להיות מותאמות לקצב ההתפתחות המהיר של מתחמי ותמ"ל. הפרויקטים נדרשים לעמוד בתקנים סביבתיים מחמירים, הכוללים טיפול בזיהום קרקע, פיתוח תשתיות ביוב ואספקת מים יציבה. כחלק מתהליך התכנון, נציג סביבה משתתף כחבר חובה בוועדה.
מתחמי ותמ"ל נדרשים לעמוד בדרישות סף של 750 יחידות דיור בקרקע ממשלתית או 500 יחידות בתהליכי פינוי-בינוי. דרישות אלו מחייבות יצירת רשת תשתיות רחבה שתוכל לתמוך בגידול האוכלוסייה. תשתיות האנרגיה בפרויקטים אלו חייבות להיות מסונכרנות עם תוכנית המתאר הארצית תמ"א 35, תוך שמירה על יעילות ואמינות לאורך זמן. תכנון נכון של מערכות אלו הוא בסיס להמשך הפיתוח האזורי במסגרת ותמ"ל.
רשתות דיגיטליות ותשתיות שירות
בנוסף לתשתיות הפיזיות, ישנה חשיבות רבה לשילוב רשתות דיגיטליות ושירותי תשתיות מתקדמים. רשתות פס רחב ושירותים דיגיטליים אחרים הם חלק בלתי נפרד מתכנון מודרני. בפרויקטים של פינוי-בינוי, לדוגמה, יש צורך לשדרג את הרשתות הקיימות לצד הקמת תשתיות חדשות. תהליך זה מתאפשר בזכות תיאום בין כל הגורמים המעורבים, כאשר הוועדה כוללת 18 חברים, ביניהם נציגי משרדי ממשלה כמו משרד האנרגיה והתחבורה.
לוועדת ותמ"ל יש סמכות לעקוף תוכניות קיימות (למעט תמ"א 35), מה שמאפשר תכנון מקביל של כבישים, מערכות מים, אנרגיה ורשתות דיגיטליות. תכנון מקביל זה מזרז את התהליך אך מחייב תיאום קפדני מראש. הגישה הזו יוצרת מנגנון תכנון כולל שמחזק את יכולת הפיתוח ברמה הארצית.
אתגרים נפוצים ופתרונות בתכנון תשתיות
עמידה בלוחות זמנים מבלי לפגוע באיכות
אחד האתגרים המרכזיים בתכנון תשתיות הוא האיזון בין הצורך לעמוד בלוחות זמנים מהירים לבין שמירה על איכות גבוהה ותאימות לתקנים. מנגנון "חלון אחד" של הוועדה מאפשר להאיץ את תהליך האישור, תוך עקיפת רוב התוכניות הקיימות (למעט תמ"א 35), מה שמקצר משמעותית את לוחות הזמנים.
כדי לשמור על איכות במקביל לקצב המהיר, הוועדה כוללת 18 חברים מקצועיים מ-10 משרדי ממשלה ו-4 נציגי רשויות מקומיות. הרכב זה מבטיח טיפול מקיף בכל ההיבטים. בנוסף, החוק מחייב שלב התנגדויות, שבו ועדת משנה מטפלת במהירות בטענות שעלולות לעכב את התהליך. כדי למנוע עיכובים משפטיים בהמשך, יש חשיבות רבה לביצוע סקרי סביבה ותחבורה לפני הגשת התוכנית, כפי שנראה במקרים קודמים.
מעבר לעמידה בלוחות הזמנים, קיים גם אתגר בשילוב הפרויקטים החדשים עם מערכות קיימות.
שילוב עם תשתיות קיימות
שילוב נכון עם תשתיות קיימות הוא קריטי להצלחת הפרויקטים. ההרכב הרב-תחומי של הוועדה מאפשר תיאום מראש בין הצרכים הלאומיים לבין המערכות העירוניות הקיימות. למרות האפשרות לעקוף תוכניות מקומיות, שיתוף פעולה עם נציגי השלטון המקומי חיוני כדי להבטיח תיאום יעיל.
דוגמה לכך ניתן לראות באור יהודה, שבה העירייה מנהלת שני מסלולים במקביל: הסכם גג משנת 2017 שהוסיף 500 יחידות דיור ומיליון מ"ר של שטחי תעסוקה, לצד תוכנית התחדשות עירונית הכוללת 10,000 יחידות דיור ב-20 מתחמים שונים. תהליך כזה דורש תכנון רשת תשתיות שתאפשר חיבור בין השכונות החדשות למערכות הקיימות בצורה חלקה.
טבלה: אתגרים ופתרונות
| אתגר | פתרון מעשי |
|---|---|
| עלויות פיתוח גבוהות (טופוגרפיה) | סבסוד ממשלתי ותוכניות חומש לסגירת פערים תקציביים |
| חוסר בשטחי תעסוקה | תכנון שטחים נוספים לתעשייה לצד מגורים |
| לוחות זמנים מהירים | הסכמי גג הכוללים מענקים להאצת היתרים |
| הפרעות ביטחוניות | שמירה על גמישות תכנונית עם רשויות ארציות במהלך משברים |
| התנגדות לבנייה צפופה | ביצוע סקרים קהילתיים והתמקדות בצעירים הפתוחים לחיים עירוניים |
דוגמה מעניינת נוספת היא קריית שמונה, שבה למרות המצב הביטחוני בשנים 2023–2026, העיר הצליחה לקדם פרויקטים מורכבים. בין היתר, אושרו 1,500 יחידות דיור באתר של מפעלים ישנים. טל אוזיאל-כרמל, מהנדס העיר, תיאר את ההתמודדות:
"התכנון לא נעצר, אבל נאלצנו לבצע יעילות תחת אש. היו לנו ימים שבבוקר טיפלנו באירוע ירי טילים ובצהריים התכנסנו לפגישה עם מינהל התכנון ורמ"י לתכנון פיתוח".
מקרי מבחן: פרויקטי תשתית בותמ״ל
המקרים הבאים מציגים את האתגרים והפתרונות בתכנון תשתיות במתחמי ותמ״ל, תוך התמקדות בשילוב נכון עם מערכות קיימות.
מקרה מבחן: קריית אתא
קריית אתא מהווה אחד ממוקדי ותמ״ל הגדולים, עם שני מתחמים הכוללים 18,500 יחידות דיור. המתחם הצפוני (תמ״ל/1025) מכיל 13,000 יחידות דיור ואושר ב-6 בדצמבר 2019, בעוד המתחם הדרומי (תמ״ל/1024) כולל 5,500 יחידות דיור ואושר ב-8 ביוני 2018. שני הפרויקטים מתבצעים על קרקעות מדינה, מה שמקל על תהליך התכנון. עם זאת, היקף הבנייה העצום, במיוחד במתחם הצפוני, יוצר אתגר משמעותי בשילוב התשתיות החדשות עם המערכות העירוניות הקיימות. למרות שתוכניות אלה אושרו במהירות, שיפור משמעותי ניכר רק בשנת 2019.
לעומת זאת, פרויקט גדרה ממחיש את המורכבות הנוספת בתיאום תשתיות בקרקעות פרטיות.
מקרה מבחן: גדרה
פרויקט גדרה מערב (תמ״ל/3011) כולל 3,000 יחידות דיור על קרקע פרטית בבעלות מרובה, מה שמחייב תיאום מורכב בין בעלי הקרקע. סוג הבעלות משפיע באופן ישיר על יכולת התכנון והביצוע של תשתיות משותפות, כמו כבישים, מערכות ביוב ואספקת מים. בנוסף, הפרויקט מדגים את האתגרים הכרוכים בעיור מהיר של שטחים חקלאיים. דוגמאות מפרויקטים קודמים, כמו ביטול תוכנית אפולוניה בהרצליה בשל בעיות תחבורה וזיהום קרקע, מדגישות את החשיבות של תכנון תשתיות יסודי כבר בשלבים הראשונים. ההבדלים בין קרקעות מדינה לקרקעות פרטיות מחייבים גישות תכנון מותאמות לכל סוג פרויקט.
פיתוח אזורי והזדמנויות השקעה
אחרי שדנו באתגרים ובפתרונות בתחום תכנון התשתיות, חשוב להסתכל גם על ההשפעה האזורית והאפשרויות הכלכליות שמתעוררות כתוצאה מהפרויקטים הללו.
צמיחה כלכלית באמצעות תשתיות
תכנון תשתיות במתחמי ותמ״ל מהווה כוח מניע לשיפור הכלכלה המקומית. לדוגמה, פרויקט תל השומר (תמ״ל/1001), שאושר להקמת 10,000 יחידות דיור, יוצר ביקוש חדש לעסקים, שירותים ומקומות עבודה בסביבה. ההרכב של הוועדה, הכולל נציגים מעשרה משרדי ממשלה, מבטיח תיאום בין צורכי הדיור לבין תשתיות לאומיות חיוניות כמו תחבורה, חשמל, מים ואיכות הסביבה. תכנון תשתיות מוצלח לא רק מאיץ את הפרויקטים אלא גם מביא לשדרוג כלכלי משמעותי באזור.
פרויקטים גדולים נוספים, כמו נתיבות (תמ״ל/1124) עם 12,000 יחידות דיור בתכנון, וקריית גת מערב (תמ״ל/1011) עם 8,000 יחידות שאושרו, משנים את פני האזור, הן מבחינת השימוש בקרקעות והן מבחינת הפוטנציאל הכלכלי. עם זאת, תכנון לקוי עלול לעצור פרויקטים, כפי שקרה באפולוניה בהרצליה, שם בוטלו 2,700 יחידות דיור בגלל פתרונות לא מספקים לתחבורה וזיהום קרקע.
מעבר להשפעה הכלכלית הישירה, פרויקטים אלו פותחים דלת להזדמנויות השקעה מגוונות.
הזדמנויות השקעה באזורי צפיפות גבוהה
היקף הפרויקטים ואישורם המהיר מייצרים הזדמנויות השקעה מעניינות. הוועדה מטפלת בשלושה סוגי פרויקטים עיקריים:
- פרויקטים רגילים: מבוססים על קרקעות מדינה.
- פינוי-בינוי: התחדשות עירונית.
- קפמ״ב: פרויקטים על קרקע פרטית עם בעלים מרובים.
כל אחד מהסוגים הללו טומן בחובו פוטנציאל השקעה שונה. לדוגמה, קריית משה (תמ״ל/1086) עם 9,500 יחידות דיור במסגרת פינוי-בינוי, ושדה דב בתל אביב עם 5,000 יחידות על קרקע פרטית, מדגימים את המגוון הרחב של אפשרויות הפיתוח.
אתר נדל"ן הארץ מספק למשקיעים מידע מעמיק על תוכניות ותמ״ל, כולל מעקב אחר קרקעות לבנייה רוויה והערכת פוטנציאל בשוק הפיתוח בישראל.
סיכום
תכנון תשתיות במתחמי ותמ״ל משחק תפקיד מרכזי בהצלחת פרויקטי מגורים בצפיפות גבוהה. הנתון של 80,000 יחידות דיור שהוקמו עד סוף 2019 מדגיש את היקף הפיתוח ברמה הלאומית.
המסקנה העיקרית היא שתשתיות הן לא בגדר תוספת – הן הבסיס. דוגמה לכך ניתן לראות במקרה של אפולוניה בהרצליה, שם בוטלו 2,700 יחידות דיור באוקטובר 2017 בשל בעיות תחבורה וזיהום קרקע. מכאן, שחשיבותן של הערכות מוקדמות אינה ניתנת לערעור.
המעבר של ותמ״ל ממנגנון זמני לגוף תכנון קבוע, כפי שנקבע בתזכיר החקיקה ממרץ 2024, מחזק את האמון במודל התכנון. צעד זה משתלב באופן טבעי בשאיפות הפיתוח האזורי שהוצגו במאמר. הרכב הוועדה, הכולל 18 חברים שמתוכם 10 נציגים ממשרדי ממשלה, מבטיח תיאום טוב יותר בין צורכי הדיור לבין תשתיות חיוניות ברמה הארצית. מעבר זה יוצר תשתית איתנה להתחדשות ולהשקעות עתידיות.
מלבד הצלחת הפיתוח עצמו, תהליכים אלה מייצרים גם הזדמנויות השקעה אטרקטיביות. עבור משקיעים ומפתחים, הבנה מעמיקה של תהליכי התכנון מאפשרת זיהוי מוקדם של הזדמנויות רווחיות באזורים בעלי צפיפות גבוהה. למשל, פרויקטים כמו קריית גת מערב, הכוללים 8,000 יחידות דיור, ממחישים את הפוטנציאל הכלכלי שיכול להתממש כאשר תשתיות מתוכננות בצורה נכונה.
FAQs
איך בודקים אם תשתיות במתחם ותמ״ל ישימות לפני אישור התוכנית?
כדי להבטיח שהתשתיות במתחם ותמ"ל מתאימות וניתנות ליישום, יש להקדיש תשומת לב למספר היבטים מרכזיים. תכנון התשתיות חייב לכלול פירוט מלא ומדויק של תחומים חיוניים, כגון:
- תחבורה: תכנון דרכי גישה, כבישים, תחבורה ציבורית וחניות.
- מים: מערכות אספקת מים וניקוז.
- חשמל: רשתות חשמל המתאימות לצרכים העתידיים.
- ביוב: מערכות סילוק וטיפול בשפכים.
בנוסף, חשוב לבצע תיאום מלא עם כל הגורמים הרלוונטיים, כמו רשויות מקומיות, חברות תשתית וגופים מקצועיים אחרים. יש לוודא גם קיומם של מסמכים תומכים המאשרים את ההיתכנות, כולל תוכניות מפורטות ואישורים מקצועיים מתאימים.
רק לאחר בדיקה מעמיקה של כל אלו ניתן להבטיח שהתשתיות מתוכננות באופן שמאפשר יישום יעיל ובטוח.
מהן הסיבות הנפוצות לעיכוב או ביטול משפטי של תוכנית ותמ״ל?
תוכניות ותמ״ל (ועדה לתכנון מתחמים מועדפים לדיור) נתקלות לעיתים קרובות בעיכובים או בביטולים בעקבות התנגדויות או עתירות שמגיעות מצד רשויות מקומיות, תושבים או גופים פרטיים. ההתנגדויות עשויות לנבוע ממגוון סיבות:
- שיקולים משפטיים: האם התוכנית עומדת בדרישות החוק?
- השלכות סביבתיות: האם התוכנית עלולה לפגוע בסביבה או במשאבים טבעיים?
- היבטים תכנוניים: האם התכנון מתאים לצורכי האזור ולתשתיות המקומיות?
- השפעות חברתיות: האם יש פגיעה בזכויות התושבים או באיכות חייהם?
כאשר התנגדויות אלו מקבלות תוקף משפטי, הן עלולות לעכב את התהליך או אפילו להוביל לביטול התוכנית, במיוחד אם מתגלה שהיא פוגעת בזכויות או אינה עומדת בסטנדרטים הנדרשים.
מה ההבדל בתכנון תשתיות בין קרקע מדינה לקרקע פרטית עם בעלים מרובים?
כאשר משווים בין תכנון תשתיות על קרקע מדינה לבין תכנון על קרקע פרטית עם בעלים מרובים, ההבדלים נובעים בעיקר מאופי הבעלות ומהאופן שבו מתבצע התכנון.
- קרקע מדינה: הקרקע מנוהלת על ידי הרשויות, מה שמאפשר תהליך תכנון מהיר ומאורגן יותר. הרשויות יכולות לקדם פרויקטים בצורה אחידה ולקבל החלטות ללא צורך בתיאום מול גורמים פרטיים.
- קרקע פרטית עם בעלים מרובים: כאן, התמונה שונה לגמרי. התהליך דורש תיאום בין כל בעלי הקרקע, ולעיתים מדובר במספר רב של בעלי עניין. זה יכול להאריך משמעותית את לוחות הזמנים וליצור אתגרים בהשגת הסכמות בין כל הצדדים המעורבים.
בקצרה, בעוד שתכנון על קרקע מדינה מתבצע בצורה ממוקדת ומסודרת, תכנון על קרקע פרטית עשוי להיות מורכב יותר בשל הצורך בשיתוף פעולה בין גורמים פרטיים רבים.
