השפעת תוכניות ותמ"ל על שמאות קרקע למגורים

השפעת ותמ"ל על שמאות קרקע בישראל:

תוכניות ותמ"ל (ועדה לתוכניות מועדפות לדיור) שינו את חוקי המשחק בתחום הערכת שווי קרקע למגורים. באמצעות קיצור תהליכי אישור תכנוני והסרת חסמים רגולטוריים, ותמ"ל מאפשרת קבלת אישורים בפרקי זמן קצרים משמעותית לעומת ועדות מחוזיות רגילות. לדוגמה, בשנת 2024, הזמן הממוצע לאישור תוכניות ותמ"ל עמד על 11.1 חודשים בלבד – ירידה של 53% לעומת תכנון רגיל.

הנקודות המרכזיות:

  • לוחות זמנים: אישורי תוכניות ותמ"ל מהירים, אך לעיתים הבנייה מתעכבת בשטח.
  • שווי קרקע: קרקע במסלול ותמ"ל עשויה לעלות בערכה עוד לפני מימוש פיזי.
  • מימון תשתיות: הסכמי גג מאפשרים מימון תשתיות ציבוריות, בעיקר במרכז הארץ.
  • מס רכוש חדש: החל מ-2026, יוטל מס של 1.5% על קרקעות פנויות עם תוכניות מאושרות.

השוואה לאזורי תכנון רגילים:

  • תכנון רגיל איטי יותר אך מספק ודאות ארוכת טווח ושקיפות.
  • באזורי פריפריה, נדרשת תמיכה ממשלתית משמעותית כדי לגשר על פערי מימון.

שמאים ומשקיעים נדרשים לבחון את הסיכונים והיתרונות בכל מסלול, תוך התחשבות בלוחות זמנים, סטטוס תכנוני ומיסוי קרקעות.

1. אזורי ותמ"ל

לוחות זמנים בהערכת שווי

התכנון המהיר באזורי ותמ"ל משנה את כללי המשחק עבור שמאי המקרקעין. המסלול המואץ מקצר משמעותית את פרק הזמן שבין ייעוד הקרקע לאישור התוכנית. בשנת 2024, הזמן הממוצע לאישור תוכנית עמד על 11.1 חודשים בלבד.

אבל, אישור מהיר לא בהכרח מבטיח שהבנייה תתחיל מיד. מחקרים מצביעים על כך שהתחלות הבנייה בשטח לא תמיד עוקבות אחרי קצב אישורי התכנון. עבור שמאים, המשמעות היא שעליהם להבחין בין הערכת השווי התכנוני לבין מימוש הפיתוח בפועל. יש סיכון שתוכניות שאושרו במהירות יישארו "על הנייר" במשך שנים, עד שהן יאבדו מהרלוונטיות שלהן למועד הבנייה. בנוסף, ישנם אתגרים כספיים וניהוליים שמכבידים על יישום התוכניות.

דרישות נטל ציבורי

מעבר ללוחות הזמנים, יש לבחון גם את המנגנונים הכלכליים שמלווים את התכנון המואץ. הסכמי הגג הפכו את מודל המימון באזורי ותמ"ל. המדינה מספקת מימון לתשתיות ברשויות המקומיות בתמורה לבנייה מהירה ובצפיפות גבוהה. בין 2013 ל-2019, 32 רשויות מקומיות חתמו על הסכמי גג לבניית כ-430,000 יחידות דיור. עד 2020, שווקה קרקע ל-80,000 יחידות דיור במסגרת זו – כשליש מכלל הדירות ששווקו בישראל באותה תקופה.

המודל מבוסס על "עסקת תכנון", שבה רשות מקרקעי ישראל (רמ"י) גובה מיזמים אגרות פיתוח ומעבירה את הכספים לרשויות המקומיות למימון מבני ציבור כמו בתי ספר.

"רמ"י הפכה ל'בנק התשתיות הגדול ביותר בישראל', שכן תפקידה כלל הקצאת מימון והעברת כספי פיתוח מפרויקטים לרשויות המקומיות"

כך אמר פקיד בכיר לשעבר במשרד האוצר וברמ"י.

הבדלים אזוריים

המיקום הגיאוגרפי משחק תפקיד מרכזי בהערכת שווי ובכדאיות הפיתוח. הכדאיות הכלכלית משתנה באופן ניכר בין האזורים. באזורי ותמ"ל שבמרכז הארץ, שבהם ערכי הקרקע גבוהים, ניתן לממן את עלויות התשתית ישירות מהכנסות שיווק הקרקע. לעומת זאת, בפריפריה, "עסקת התכנון" הופכת למורכבת יותר מבחינה כלכלית.

בין 2008 ל-2013, מחירי הדיור הריאליים במרכז הארץ זינקו ב-55%, מה שהוביל לפיתוח המסלול המהיר של ותמ"ל. הכנסות רמ"י משיווק קרקעות עלו מ-5.5 מיליארד ₪ ב-2012 ליותר מ-12 מיליארד ₪ בזכות המנגנונים התכנוניים.

באזורים מרכזיים, הכדאיות הכלכלית גבוהה ויזמים מגלים עניין מהיר, בעוד שבפריפריה נדרשת לעיתים התערבות ממשלתית או סובסידיות. ההבדלים הללו הם מפתח להערכת שווי מדויקת ולקבלת החלטות השקעה נבונות.

2. אזורי תכנון סטנדרטיים

לוחות זמנים בהערכת שווי

מערכת התכנון המסורתית בישראל עוברת דרך שלבים מקומיים, מחוזיים וארציים. התהליכים הללו נמשכים זמן רב, בניגוד לגישת הותמ"ל שמטרתה לקצר את משך האישור. ההבדל הבולט נעוץ במבנה הרגולטורי: בתכנון המסורתי, למתכננים המקומיים והאזוריים יש מרחב פעולה רחב, בעוד שבותמ"ל הסמכויות מרוכזות ברמה הארצית. האורך של התהליך המסורתי יוצר אי-ודאות עבור שמאים בכל הנוגע למועד הפיתוח בפועל. מעבר לכך, משך הזמן הארוך גם מעלה את העלויות הכלכליות, דבר שמשפיע ישירות על הערכת שווי הקרקע.

דרישות נטל ציבורי

גם בתכנון המסורתי, בדומה לותמ"ל, קיימים אתגרים ייחודיים שמשפיעים על הערכת השווי. בתהליך זה, "עסקת תכנון" מכתיבה את האופן שבו ממומנות תשתיות ציבוריות, תוך התחשבות בשיקולים מקומיים. עלויות אלה נוטות להפחית את ההצעות של יזמים, אלא אם כן מתאפשרת הגדלת הצפיפות בפרויקט כדי לשמור על רווחיות. בנוסף, רשויות מקומיות לעיתים מתנגדות לפרויקטים מסוג זה, מתוך חשש שהרחבת הבנייה תוביל לגירעונות כספיים. הסיבה לכך היא שהכנסות ממסים מדירות חדשות אינן מכסות את העלויות של שירותים ציבוריים לאורך זמן. במקרים מסוימים, בשל אילוצים תקציביים, רשויות אף חוסמות שיווק קרקעות. לצד סוגיות לוחות הזמנים והנטל הציבורי, יש להתחשב גם בהבדלים אזוריים שמשפיעים על הכדאיות הכלכלית.

הבדלים אזוריים וכדאיות כלכלית

בתכנון המסורתי, הכדאיות הכלכלית תלויה במידה רבה במעורבות ממשלתית שתסייע במימון. באזורים מרכזיים, שבהם ערכי הקרקע גבוהים, ניתן לממן תשתיות ציבוריות מתוך הכנסות השיווק. לעומת זאת, בערים קטנות, בינוניות ובאזורים פריפריאליים, יש צורך בתמיכה ממשלתית משמעותית – למשל באמצעות הסכמי גג – כדי לגשר על פערי המימון. בין השנים 2013 ל-2019 נחתמו 32 הסכמי גג עם רשויות מקומיות, שנועדו לאפשר בנייה של כ-430,000 יחידות דיור, כאשר עד 2020 שווקו כ-80,000 יחידות מתוכן – כשליש מסך הדירות ששיווקו בישראל באותה תקופה. נתונים אלה משקפים מעבר לתהליכים "חוזיים", שבהם שיקולים כלכליים ורווחיות מקבלים עדיפות על פני עקרונות תכנון מסורתיים הקשורים להיבטים חברתיים וסביבתיים.

יתרונות וחסרונות

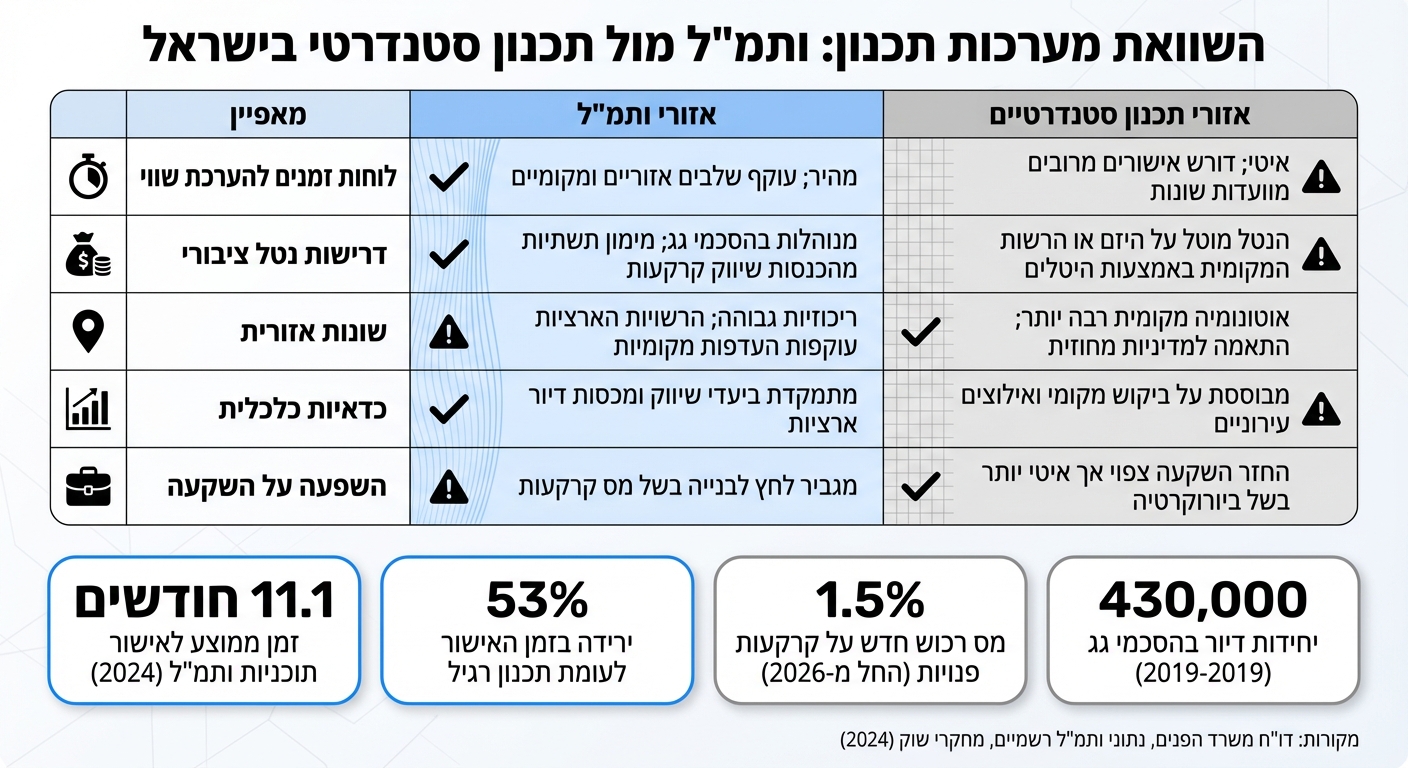

השוואה בין אזורי ותמ

השוואה בין אזורי ותמ"ל לתכנון סטנדרטי בישראל

השוואה בין אזורי ותמ"ל לאזורי תכנון סטנדרטיים חושפת הבדלים משמעותיים שמשפיעים על שווי הקרקע והחלטות ההשקעה. תוכניות ותמ"ל מציעות "מסלול מהיר" שמדלג על שלבי אישור מקומיים ואזוריים, מה שמאפשר האצה בתהליך האישור. לעומת זאת, תכנון מסורתי דורש מעבר בשלבים רבים של ועדות שונות. גם תזמון הבנייה בפועל, שלא תמיד תואם את קצב האישורים, משפיע על הערכת השווי. בנוסף, ההבדלים הכלכליים בין האזורים מדגישים את הצורך בהתאמת אסטרטגיות השקעה לכל מסלול.

היבטים כלכליים מראים הבדלים בולטים בין האזורים. באזורים מרכזיים עם ביקוש גבוה, ערכי הקרקע מספקים מימון משמעותי לתשתיות ציבוריות, מה שהופך פרויקטים במסגרת ותמ"ל לאטרקטיביים יותר. לעומת זאת, באזורים פריפריאליים עם ערכי קרקע נמוכים, יש צורך בתמיכה ממשלתית כדי לגשר על פערי מימון.

במישור הרגולטורי, ותמ"ל מאפשרת התקדמות מהירה על פני תכניות קיימות. ד"ר ניר מועלם, מרצה בכיר בטכניון, ציין:

"המטרה העיקרית של הסופרטנקר הייתה ליצור מסלול מהיר לייצור יחידות דיור… באמצעות קיצוץ בירוקרטיה, ייעול הליכי תכנון, ועקיפת כל התוכניות הקודמות ברמה הארצית, המחוזית והמקומית".

החל משנת 2026, ייכנס לתוקף מס רכוש חדש בשיעור של 1.5% על קרקעות פנויות עם תוכניות מאושרות, כולל תוכניות ותמ"ל. המס יחול כאשר הבנייה בפועל נמוכה מ-10% מזכויות הבנייה, וצפוי להכניס 1.6 מיליארד ₪ בשנת 2026, עם פוטנציאל לגבות עד 10 מיליארד ₪ בשנים הבאות. כ-50,000 מגרשים צפויים להיות כפופים למס זה. יניב כהן, סמנכ"ל נדל"ן ברשות המסים, הסביר:

"מטרת החקיקה בפורמט החדש היא פיסקלית: לאחר מלחמת 'חרבות ברזל', יש צורך להגדיל את גביית המסים… עדיף להטיל מס רכוש על קרקעות פנויות מאשר להעלות מס הכנסה".

להלן טבלה המשווה את המאפיינים המרכזיים של שני המסלולים:

מאפיין אזורי ותמ"ל אזורי תכנון סטנדרטיים
לוחות זמנים להערכת שווי מהיר; עוקף שלבים אזוריים ומקומיים איטי; דורש אישורים מרובים מוועדות שונות
דרישות נטל ציבורי מנוהלות בהסכמי גג; מימון תשתיות מהכנסות שיווק קרקעות הנטל מוטל על היזם או הרשות המקומית באמצעות היטלים
שונות אזורית ריכוזיות גבוהה; הרשויות הארציות עוקפות העדפות מקומיות אוטונומיה מקומית רבה יותר; התאמה למדיניות מחוזית
כדאיות כלכלית מתמקדת ביעדי שיווק ומכסות דיור ארציות מבוססת על ביקוש מקומי ואילוצים עירוניים
השפעה על השקעה מגביר לחץ לבנייה בשל מס קרקעות החזר השקעה צפוי אך איטי יותר בשל ביורוקרטיה

סיכום

תוכניות ותמ"ל חוללו שינוי משמעותי בהערכת שווי הקרקעות למגורים בישראל. המעבר מתהליכי התכנון המסורתיים למודל ריכוזי ומהיר יצר מציאות חדשה, שמאלצת שמאים ומשקיעים להתאים את שיטות העבודה והאסטרטגיות שלהם. היישום המהיר של תוכניות, בשילוב עם ודאות תשתיתית שמספקים הסכמי הגג, מביאים עמם אתגרים ייחודיים שדורשים התייחסות.

אזורי ותמ"ל פותחים דלת להזדמנויות בפרויקטים בקנה מידה רחב, במיוחד בפריפריה, שם הסכמי הגג מעודדים תהליכי פיתוח מהירים. בנוסף, היכולת לעקוף תוכניות קיימות מאפשרת קידום פרויקטים של אלפי יחידות דיור בצורה יעילה יותר.

מנגד, המסלול המסורתי מציע יתרונות של יציבות ארוכת טווח. הוא מתאים במיוחד למצבים מורכבים כמו פרויקטי התחדשות עירונית, אזורים הדורשים שיתוף פעולה עם הרשויות המקומיות, והתאמה למרקם העירוני הקיים. למרות הקצב האיטי יותר, המסלול הזה מספק שקיפות וביטחון לאורך זמן.

שמאים צריכים להתחשב בסיכונים הייחודיים לכל מסלול. במסלול ותמ"ל, הסיכון העיקרי הוא "תכנון מיושן" – תוכניות שמאושרות במהירות אך אינן מגיעות לביצוע לאורך זמן. לעומת זאת, במסלול המסורתי, האתגרים מתמקדים בעיכובים ביורוקרטיים ובפערים בתשתיות. בנוסף, החל משנת 2026, ייכנס לתוקף מס רכוש בגובה 1.5% על קרקעות פנויות, מה שמוסיף שיקול פיננסי משמעותי לשני המסלולים. המס הזה יגדיל את עלויות ההחזקה ויחייב הערכה מדויקת של לוחות הזמנים לפיתוח בפועל.

FAQs

איך תוכניות ותמ"ל משפיעות על ערך הקרקע למגורים?

תוכניות ותמ"ל (הוועדה למתחמים מועדפים לדיור) משפיעות בצורה משמעותית על שווי הקרקעות למגורים. כאשר קרקע נכנסת למתחם מועדף, היא נהנית מתהליך תכנון מואץ, תוספת זכויות בנייה והבטחה לפיתוח תשתיות ציבוריות. כל אלה לא רק מקצרים את זמני ההמתנה להיתרי בנייה, אלא גם משפרים את פוטנציאל הרווחיות של הפרויקט ומובילים לעלייה בשווי הקרקע.

בישראל, מדינה שבה רוב הקרקעות נמצאות בבעלות ציבורית, החלטות ותמ"ל מעניקות יתרון משמעותי למשקיעים. הקצאת קרקעות למתחמים מועדפים יוצרת ודאות משפטית גבוהה ותנאי תכנון משופרים, מה שמגביר את הביקוש לאותם מגרשים ודוחף את המחירים כלפי מעלה.

עם זאת, חשוב לזכור שתכנון מואץ עלול להוביל לעלייה זמנית בערכי הקרקע אם אין תיאום מלא בין פיתוח התשתיות לצרכים בשטח. פלטפורמת "נדל"ן הארץ" מציעה ניתוחים מעודכנים על מתחמי ותמ"ל, תשתיות מתוכננות והערכת שווי קרקע, ומסייעת למשקיעים לזהות הזדמנויות משתלמות בזמן הנכון.

מה היתרון של תוכניות ותמ"ל על פני תכנון רגיל מבחינת לוחות זמנים?

תוכניות ותמ"ל (תוכניות מתאר מועדפות לדיור) נוצרו כדי להאיץ את תהליכי התכנון והאישור של קרקעות המיועדות למגורים בצפיפות גבוהה. אחד המאפיינים הבולטים של התוכניות הללו הוא הזמן הקצר יחסית שלוקח לאשר אותן – בין 12 ל-18 חודשים בלבד. לשם השוואה, תכנון רגיל כמו תוכניות מתאר עירוניות עשוי להימשך בין 3 ל-5 שנים, ולעיתים אף יותר, תלוי במורכבות הפרויקט ובדרישות הרגולטוריות.

מה הופך את תוכניות ותמ"ל למהירות יותר?
התשובה טמונה במנגנוני התכנון המהיר שהן מציעות. מנגנונים אלו מקצרים משמעותית את שלבי הדיונים הציבוריים והתיאומים הבירוקרטיים. לעומת זאת, תכנון רגיל נדרש לעמוד בלוחות זמנים נוקשים הכוללים שלבי שמיעה ציבורית ותיאום עם מגוון רחב של גורמים, מה שמוביל לעיכובים משמעותיים.

התוצאה? בזכות הקיצור בזמן, תוכניות ותמ"ל לא רק מייעלות את תהליך התכנון, אלא גם משפיעות לטובה על ערכי הקרקעות המיועדות למגורים, מה שהופך אותן לאטרקטיביות יותר בשוק הנדל"ן.

כיצד מס הרכוש החדש משפיע על בעלי קרקעות עם תוכניות מאושרות?

מס הרכוש החדש מטיל על בעלי קרקעות עלויות שנתיות נוספות, במיוחד עבור אלו שמחזיקים קרקעות עם תוכניות מאושרות. המס הזה מצטרף להיטל ההשבחה שכבר קיים, מה שמוביל לעלייה בעלויות הקבועות ומקטין את הרווחיות הפוטנציאלית מהקרקע. המשמעות היא שבעלי קרקעות עשויים למצוא את עצמם נאלצים לשקול מחדש את אסטרטגיות הניהול שלהם, כולל האצת מימוש תוכניותיהם, כדי לצמצם את תקופת ההחזקה ולהפחית את החשיפה לעלויות נוספות.

מחקרים מראים שעדכוני מיסוי מסוג זה, כמו מס הרכוש, יכולים להשפיע ישירות על קצב הבנייה. יזמים ובעלי קרקעות עשויים להידרש להאיץ פרויקטים מאושרים כדי להימנע מהצטברות עלויות נוספות. במקביל, הם עשויים לשקול אלטרנטיבות כמו מכירת הקרקע במחיר גבוה יותר או קידום מהיר של תהליכי היתרים ובנייה.

במציאות הכלכלית הזו, פלטפורמת "נדל"ן הארץ" מציעה כלי ניתוח מתקדמים ונתונים מעודכנים על אזורים מועדפים, כולל אזורי ותמ"ל. הפלטפורמה מסייעת למשקיעים להבין את ההשפעות הכלכליות של המס החדש ולזהות הזדמנויות שיכולות להיות משתלמות, אפילו בתנאים החדשים.
