שאלות ותשובות על בנייה ירוקה בותמ"ל

אם אני בודק פרויקט ותמ"ל, המסקנה שלי פשוטה: בנייה ירוקה היא לא תוספת. היא תנאי להיתר, לטופס 4, ולפעמים גם למחיר המכירה.

מה חשוב לי לדעת כבר בהתחלה?

  • תקן 5281 חל על בנייני מגורים עם יותר מ־6 יחידות.
  • כוכב אחד הוא רף המינימום, אבל בתוכניות מסוימות או בערים מסוימות ייתכן שיידרשו יותר.
  • תוספת העלות היא לרוב 1%–3% מעלויות הבנייה הישירות, או בערך ₪300–₪350 למ"ר.
  • מערכות אנרגיה ומים יכולות להוסיף עד ₪4,500 לדירה ועוד כ־₪4,000 למי אפור.
  • החיסכון לדייר יכול להגיע ל־₪500–₪1,500 בשנה בחשמל ועוד ירידה של כ־23% בצריכת המים.
  • שגיאה בתכנון או בתיעוד עלולה לעכב היתר או טופס 4.
  • יועץ בנייה ירוקה שנכנס מאוחר עלול לגרור תיקוני תכנון ועלויות נוספות.
  • בשיווק, דירות כאלה עשויות להימכר בכ־20% יותר מהר, ולעיתים עם פרמיית מחיר של 4%–10%.

בקיצור, כשאני בוחן עסקת קרקע או דירה בותמ"ל, אני לא שואל רק כמה יעלה לבנות. אני שואל גם:

  • האם התקן כבר הוטמע בתכנון?
  • האם יש יועץ בנייה ירוקה פעיל?
  • האם התקציב כולל את כל דרישות התקן?
  • האם מסמכי התוכנית דורשים יותר מהמינימום הארצי?

זו בדיוק הנקודה של המאמר: להבין איך תקן 5281 משפיע על עלות, זמן, סיכון, ומכירה – בלי להסתבך בניסוחים כבדים.

בנייה ירוקה ותקן 5281 במתחמי ותמ"ל למגורים בישראל

כיצד תקן 5281 הישראלי מגדיר בנייה ירוקה למגורים

תקן 5281 קובע את דרישות הבנייה הירוקה למגורים לפי תשעה תחומים: אנרגיה, מים, קרקע, חומרים, פסולת, בריאות ורווחה, תחבורה, ניהול אתר וחדשנות. זה לא סעיף צדדי במסמכי הפרויקט. בפועל, עמידה בתקן נדרשת לצורך היתר בנייה ובהמשך גם לצורך טופס 4.

מבחינת משקיע, יש כאן נקודה חשובה מאוד: תקן 5281 הוא חלק מהסיכון התכנוני, ולא רק עניין של תכנון אדריכלי. כלומר, זו לא שאלה של "כמה יפה יתכננו את הבניין", אלא גם של עמידה בדרישות שיכולות להשפיע על תקציב, לוחות זמנים ואישור הפרויקט.

מכאן מגיעה השאלה המעשית: מה קובע את רמת הדרישה, ואיך זה משפיע על העלות בשטח?

כיצד דירוג הכוכבים משפיע על היקף הפרויקט ועלותו

הפרויקט מקבל ניקוד בכל אחד מתשעת התחומים, והציון הכולל קובע את דירוג הכוכבים – מכוכב אחד ועד חמישה. כוכב אחד הוא רף המינימום לפי החוק. משם והלאה, ככל שהדירוג עולה, הדרישות הטכניות נעשות מחמירות יותר.

וזה לא נגמר רק במפרט. ככל שמכוונים לדירוג גבוה יותר, כך נדרש יותר תיאום בין האדריכל, המהנדסים והיועצים. בפשטות: יותר דרישות, יותר בדיקות, יותר עבודה. לכן גם העלות עולה. תוספת העלות הטיפוסית לבנייה ירוקה עומדת על 1% עד 3% מעלויות הבנייה הישירות.

בפרויקט גדול, גם תוספת שנראית "קטנה על הנייר" יכולה להפוך לסכום לא קטן בכלל. לכן, ככל שהדירוג עולה, הפרויקט נעשה יקר ומורכב יותר – ובהתאם גם רגיש יותר בתמחור.

עוד נקודה שלא כדאי לפספס: היזם חייב למנות מלווה בנייה ירוקה מוסמך משלב היתר הבנייה ועד טופס 4. זו הוצאה שצריך להכניס לחישוב כבר בתחילת הדרך, לא בדיעבד כשמתחילות ההפתעות.

אבל בפועל, הדירוג והעלות לא נקבעים רק לפי התקן הארצי. לפעמים מסמכי התוכנית עצמם מוסיפים עוד שכבה של דרישות.

כיצד תכנון ותמ"ל משלב דרישות ירוקות וקיימות

דרישות בנייה ירוקה עשויות להופיע גם בהנחיות התוכנית בותמ"ל, כתנאי סף לאישור התוכנית או כתנאי להיתר הבנייה. לכן, לפני שמתחילים לתמחר או לבנות לוח זמנים, צריך לבדוק היטב את מסמכי התוכנית עצמה.

זה חשוב במיוחד כי לא תמיד המינימום הארצי הוא מה שיחול בפועל. בחלק מערי פורום 15 נדרש לעיתים דירוג של שני כוכבים, ולא רק רף המינימום הארצי. במילים אחרות, מי שבודק קרקע או דירה בותמ"ל לא יכול להסתפק בקריאת התקן הארצי בלבד. צריך לקרוא גם את תנאי התוכנית, כי שם לא פעם מסתתרות הדרישות שמשנות את התמונה.

השלב הבא הוא להבין איך כל הדרישות האלה מתורגמות לעלות, לחיסכון ולסיכון תכנוני.

עלויות בנייה, חיסכון וכלכלת הפרויקט בבנייה ירוקה

בנייה ירוקה לעומת בנייה רגילה בישראל – עלויות, חיסכון ויתרונות שיווקיים

בנייה ירוקה לעומת בנייה רגילה בישראל – עלויות, חיסכון ויתרונות שיווקיים

תוספת העלות הטיפוסית בישראל ומה מניע אותה

אחרי תקן 5281 והדירוג, רוב המשקיעים עוברים ישר לשורה התחתונה: כמה זה עולה, מה זה חוסך, ואיך זה משפיע על המחיר.

בישראל, הנתון שחוזר פעם אחר פעם הוא תוספת ישירה של 300–350 ₪ למ"ר כדי לעמוד בתקן 5281. זה לא מגיע משום מקום. רוב התוספת נובעת משני תחומים עיקריים:

  • מעטפת הבניין – בעיקר זיגוג Low-E ובידוד מצמר סלע
  • מערכות אנרגיה ומים – מעבר מדודי שמש למשאבות חום ופאנלים פוטו-וולטאיים, לצד מערכות מים מתקדמות

בפועל, מעבר למשאבות חום ופאנלים פוטו-וולטאיים מוסיף עד 4,500 ₪ ליחידת דיור. מערכת מיחזור מי אפור מוסיפה כ-4,000 ₪ ליחידה.

זה החלק שקל לראות בתקציב. הוא יושב מול היזם, מול הקבלן, ומול הבנק כבר בשלבי התכנון.

חיסכון באנרגיה ובמים ולמה זה חשוב לרוכשים

החיסכון התפעולי הוא המקום שבו הסיפור נהיה יותר מעניין. מבחינת הדייר, לא מדובר רק בתקן או בדירוג על הנייר, אלא בכסף שנשאר בכיס.

מעבר למשאבת חום ופאנלים סולאריים יכול לחסוך לדייר בין 500 ל-1,500 ₪ בשנה בחשמל בלבד. מערכת מיחזור מי אפור מפחיתה את צריכת המים הביתית בכ-23%. כשמחברים את שני הנתונים האלה, מקבלים יתרון שקל להסביר גם בשיחת מכירה פשוטה.

גם תקופת ההחזר לא נמרחת בלי סוף. ההשקעה במערכות האנרגיה מחזירה את עצמה בדרך כלל בתוך 3 עד 6 שנים. עבור רוכש דירה, חיסכון חודשי מורגש הוא לא סיסמה. זה טיעון מכירתי שעובד כי הוא מוחשי.

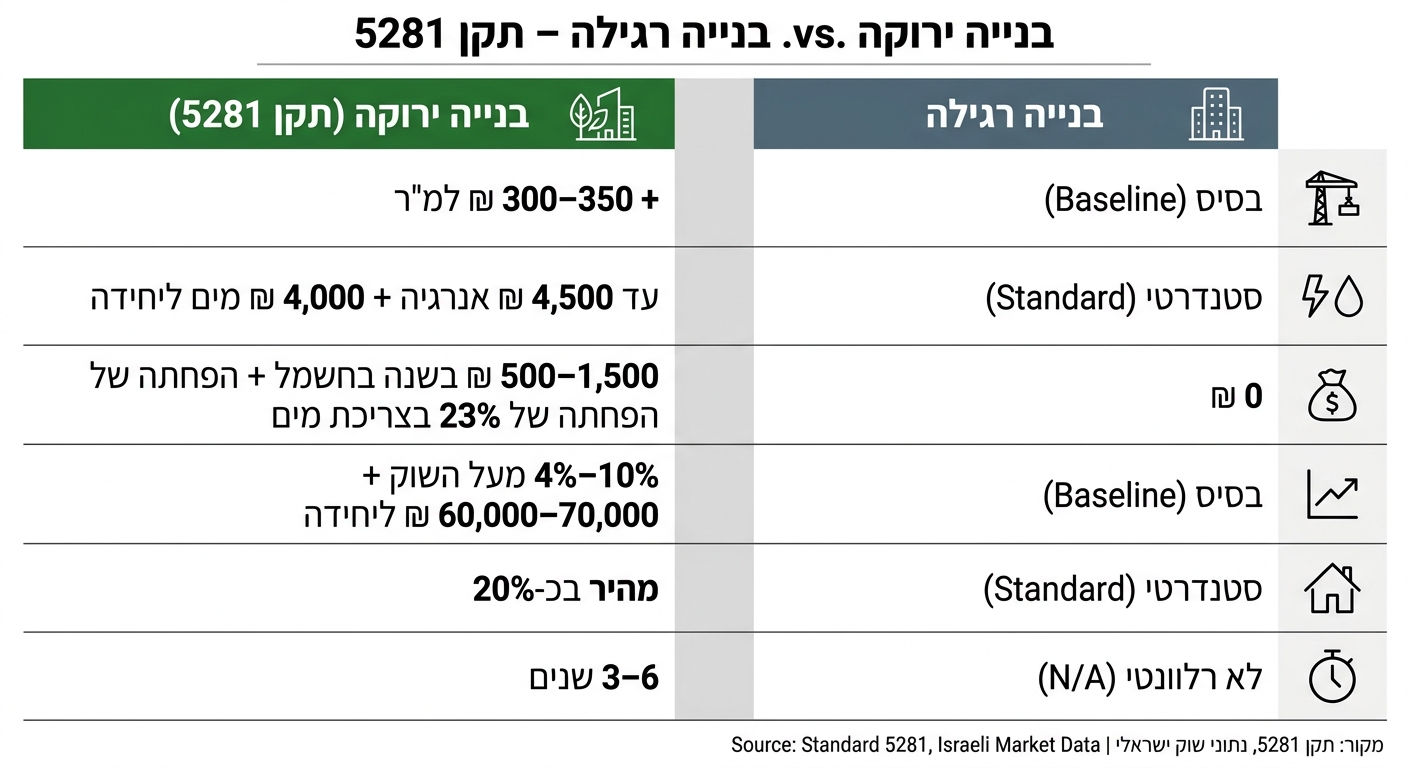

השוואה: בנייה רגילה מול בנייה ירוקה בישראל

פרמטר בנייה רגילה בנייה ירוקה (תקן 5281)
תוספת עלות בנייה בסיס 300–350 ₪ למ"ר
עלות מערכות אנרגיה ומים סטנדרטי עד 4,500 ₪ (אנרגיה) + 4,000 ₪ (מים) ליחידה
חיסכון תפעולי שנתי לדייר 0 ₪ 500–1,500 ₪ בשנה בחשמל + הפחתה של כ-23% בצריכת מים
פרמיית מחיר מכירה בסיס 4%–10% מעל שוק
קצב ספיגה סטנדרטי מהיר בכ-20%

הטבלה הזו מחדדת את הפער: מצד אחד, יש תוספת עלות ברורה כבר בשלב ההקמה. מצד שני, יש חיסכון תפעולי לדייר, לצד פרמיית מחיר מכירה של 4%–10% מעל השוק וקצב ספיגה שמהיר בכ-20%.

גם בצד המימוני יש לזה משקל. עלייה של 10% בעלויות בגלל דרישות ירוקות מחייבת הוכחת רווח יזמות מעל 12%.

מכאן עולה השאלה מתי הדרישות האלה הופכות גם לחסם תכנוני ולסיכון בלוחות הזמנים.

דרישות חובה, לוחות זמנים ורמת סיכון תכנוני

מתי תקן 5281 הופך לדרישת חובה

אחרי שבודקים עלות מול חיסכון, המשקיע צריך לשאול דבר אחד נוסף: איפה התקן עלול לתקוע את ההיתר ואת קצב ההתקדמות של הפרויקט.

בפרויקטי ותמ"ל, תקן 5281 הוא לא "בונוס". זו דרישת סף תכנונית שמשפיעה על ההיתר, על שלב הביצוע וגם על טופס 4. עמידה בתקן היא תנאי לקבלת היתר הבנייה ולקבלת טופס 4 (אישור אכלוס).

באילו שלבי פרויקט הדרישות הירוקות משפיעות על לוחות הזמנים

הסיכון התכנוני לא מופיע בבת אחת. הוא נבנה שלב אחרי שלב, ובכל נקודה עלול לצוץ צוואר בקבוק אחר.

ככל שיועץ הבנייה הירוקה נכנס מוקדם יותר, כבר בשלב אישור התוכנית בותמ"ל, כך קטן הסיכוי לשינויים יקרים בהמשך. זה די פשוט: אם הדרישות נכנסות מאוחר, לפעמים מגלים רק בשלב היתר הבנייה שהבידוד, מעטפת הבניין או מערכות הבניין לא מתאימים, ואז צריך לחזור אחורה ולתכנן מחדש.

גם בשלב הביצוע יש לא מעט מקום לטעויות. צריך לשמור תיעוד לחומרים עם תו ירוק תקף או EPD, ואם התיעוד חסר, האישור הסופי עלול להתעכב.

טבלת שלבי פרויקט: משימות ירוקות, יועצים וסיכון לוח זמנים

שלב הפרויקט משימות ירוקות מרכזיות יועצים נדרשים סיכון לוח זמנים
שלב אישור התוכנית בותמ"ל הגדרת דירוג יעד, כיוון המבנים והצללות יועץ בנייה ירוקה, אדריכל רגישות גבוהה אם הדרישות לא משולבות מוקדם
תכנון מפורט חישובי בידוד תרמי (תקן 1045); בחירת מערכות HVAC ומים יועץ אנרגיה, מהנדס אינסטלציה שינויים מאוחרים עלולים לדרוש תכנון מחדש
הגשת היתר בנייה בדיקת שלב א' במעבדה מוסמכת מעבדה מוסמכת, יועץ בנייה ירוקה קריטי – ההיתר מותנה באישור המעבדה
בנייה ניהול פסולת באתר; אימות תעודות ספקים קבלן מבצע, יועץ בנייה ירוקה (פיקוח) בינוני – תיעוד חסר עלול לפגוע באישור הסופי
גמר וטופס 4 בדיקת שלב ב' במעבדה; בחינת כל המערכות המותקנות מעבדה מוסמכת, יועץ בנייה ירוקה קריטי – טופס 4 לא יינתן ללא אישור סופי

למשקיע שבוחן עסקת קרקע בותמ"ל, שאלה קצרה כמו "האם יועץ בנייה ירוקה כבר שותף לתכנון?" יכולה לגלות סיכון תכנוני שלא תמיד קופץ לעין במסמכי התוכנית.

ומשם, הדרך קצרה לשאלה הבאה: איך עמידה בתקן משפיעה גם על השיווק ועל המחיר.

השפעות שיווקיות, סיכוני תכנון ומסקנות למשקיעים

כיצד עמידה בתקן 5281 משפיעה על מכירות ותמחור

אחרי שמבינים את העלות, את לוחות הזמנים ואת דרישות התקן, נשארת השאלה שהכי מעניינת משקיעים: איך השוק מגיב בפועל לבנייה ירוקה.

דירות עם תקן 5281 נתפסות כדירות איכותיות יותר, והנתון הזה בא לידי ביטוי גם בקצב המכירה וגם במחיר. הן נמכרות מהר יותר – בכ־20% לעומת דירות קונבנציונליות – ויכולות לייצר פרמיית מחיר של 60,000–70,000 ₪ ליחידה. מעבר לזה, החיסכון התפעולי נותן עוד שכבת תמיכה למחיר ומקל על שיחת המכירה מול רוכשים.

בפרויקטים שמיועדים להשקעה, התמונה קצת שונה. שם המחיר המיידי נוטה לשקול יותר מהחיסכון השוטף. במילים פשוטות, משקיע שקונה כדי להשכיר או למכור בהמשך לא תמיד מייחס אותו משקל לחיסכון בחשבונות. לכן, בפרויקטים כאלה, הפרמיה השיווקית פחות ודאית.

ועדיין, גם שיווק טוב לא פותר בעיה תכנונית. אם האישור הסופי לא נסגר כמו שצריך, היתרון השיווקי עלול להישחק מהר.

היכן מופיעים סיכוני התכנון והמימון העיקריים

הסיכון הגדול ביותר למשקיע הוא לא עצם העלות של הבנייה הירוקה. הבעיה מתחילה כשיש פער בין מה שהובטח, מה שתוכנן ומה שהמעבדות דורשות בפועל. כשנוצר חוסר התאמה כזה, הסיכון הוא כפול: גם תביעות אפשריות וגם אובדן פרמיית המחיר.

בבדיקת נאותות של מתחמי ותמ"ל גדולים, יש שלוש נקודות שכדאי לבדוק מקרוב:

  • תקציב ירוק חסר: הפער מתגלה מאוחר ופוגע בתשואה.
  • יועץ מאוחר: שינויים בתכנון מעלים עלויות ודוחים היתרים.
  • בדיקה מול הוועדה המקומית: הדרישות עשויות להשתנות בין תוכניות.

זה בדיוק המקום שבו פרויקט יכול להיראות טוב על הנייר, אבל להסתבך בשטח. אם התקציב לא כולל מראש את כל רכיבי התקן, או אם יועץ הבנייה הירוקה נכנס רק בשלב מאוחר, העלויות נפתחות מחדש. וכשזה קורה, לא מדובר רק בעוד הוצאה – זה משפיע גם על לוחות הזמנים וגם על המימון.

מסקנות מרכזיות להערכת בנייה ירוקה בהשקעות ותמ"ל

מכאן מגיעה נקודת ההכרעה למשקיע: לא רק מה התקן דורש, אלא מתי משלבים אותו בפרויקט.

בוותמ"ל, בנייה ירוקה היא דרישת בסיס. שילוב מוקדם של יועץ, תקציב מלא ובקרה תכנונית מצמצם סיכון, שומר על היתרון השיווקי, ותומך בכלכליות של הפרויקט.
